Diario del proyecto

(actualizado el dia 15 de julio de 2021)

Este es un proyecto de cooperación de la economía social y solidaria entre  pueblos más allá de fronteras, autogestionado y sostenible, con la participación de la banca ética y el apoyo de cientos de gentes, una alternativa por un mundo nuevo. En plena pandemia es también un signo de esperanza

En esta web encontraras la información del proyecto

Publicaciones:

https://lacoperacha.org.mx/comunidad-maya-soberania-energias-limpias/

https://coop57.coop/es/noticia/luz-de-todos-cooperativismo-solidaridad-internacional

Aquí en esta página encontraras algunas fotos y materiales a modo de diario:

ESQUEMA DE LA OBRA : adjuntamos esquema general de central hidroeléctrica. Encontrareis mas información al final de la pagina “el proyecto” https://luzdetodos.files.wordpress.com/2020/02/dossier-hidro-san-pablo-final_presentacic3b3n.pdf

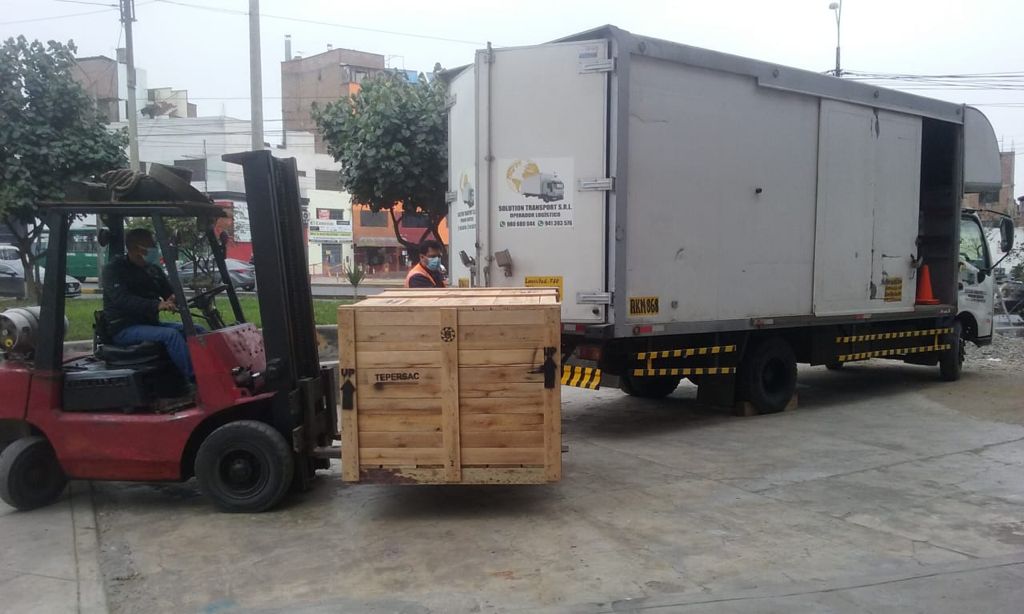

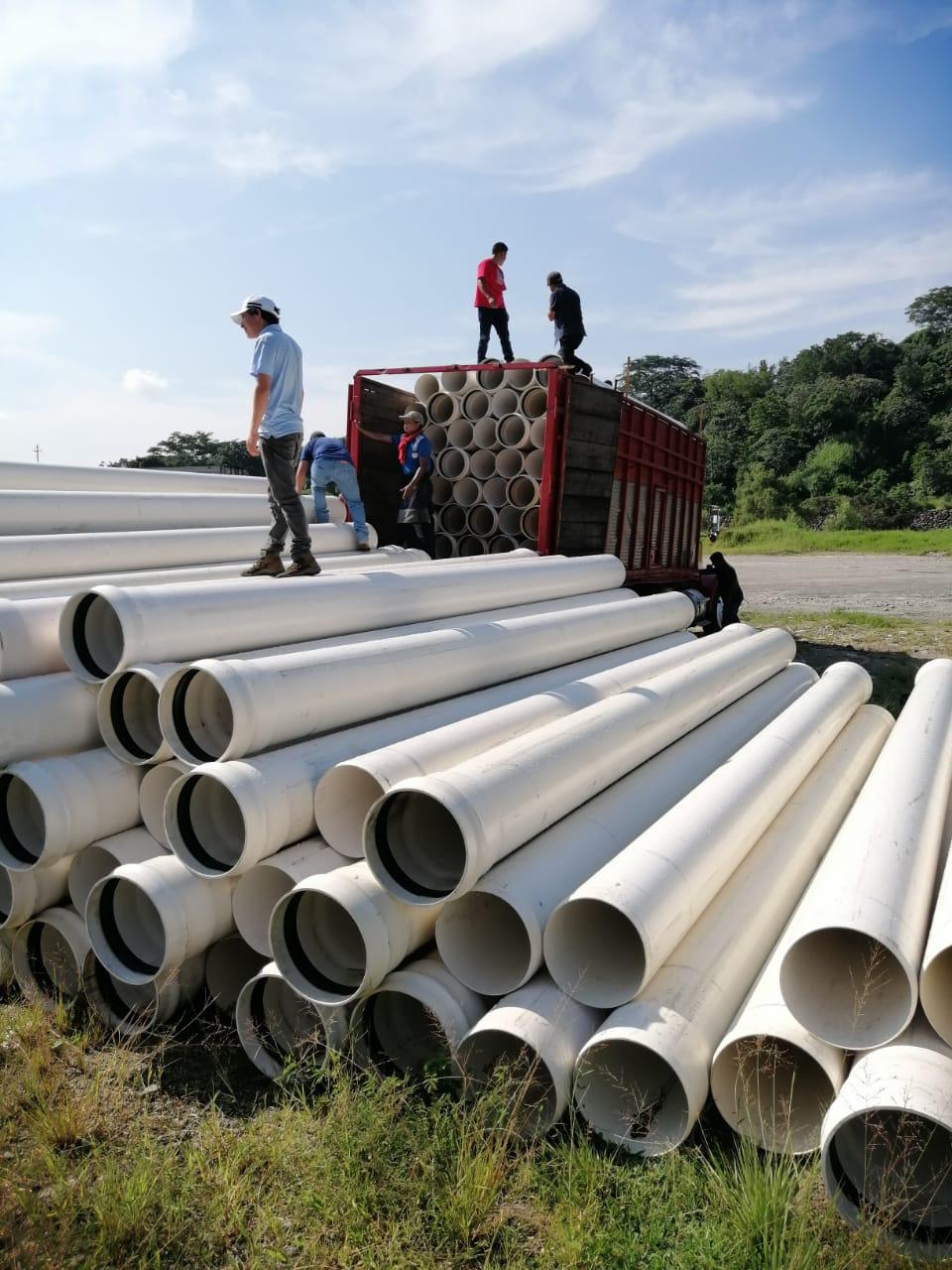

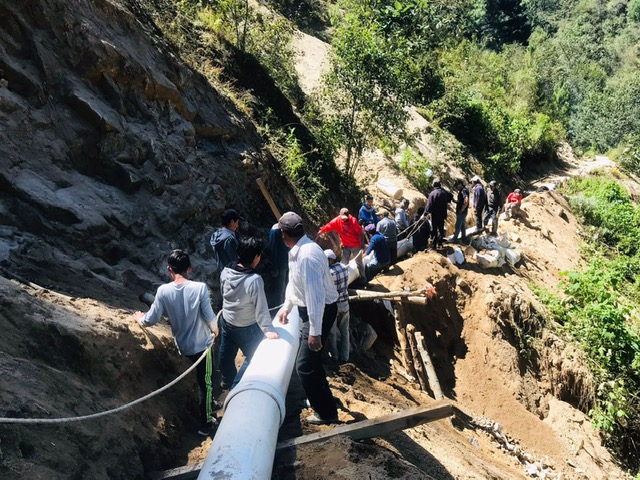

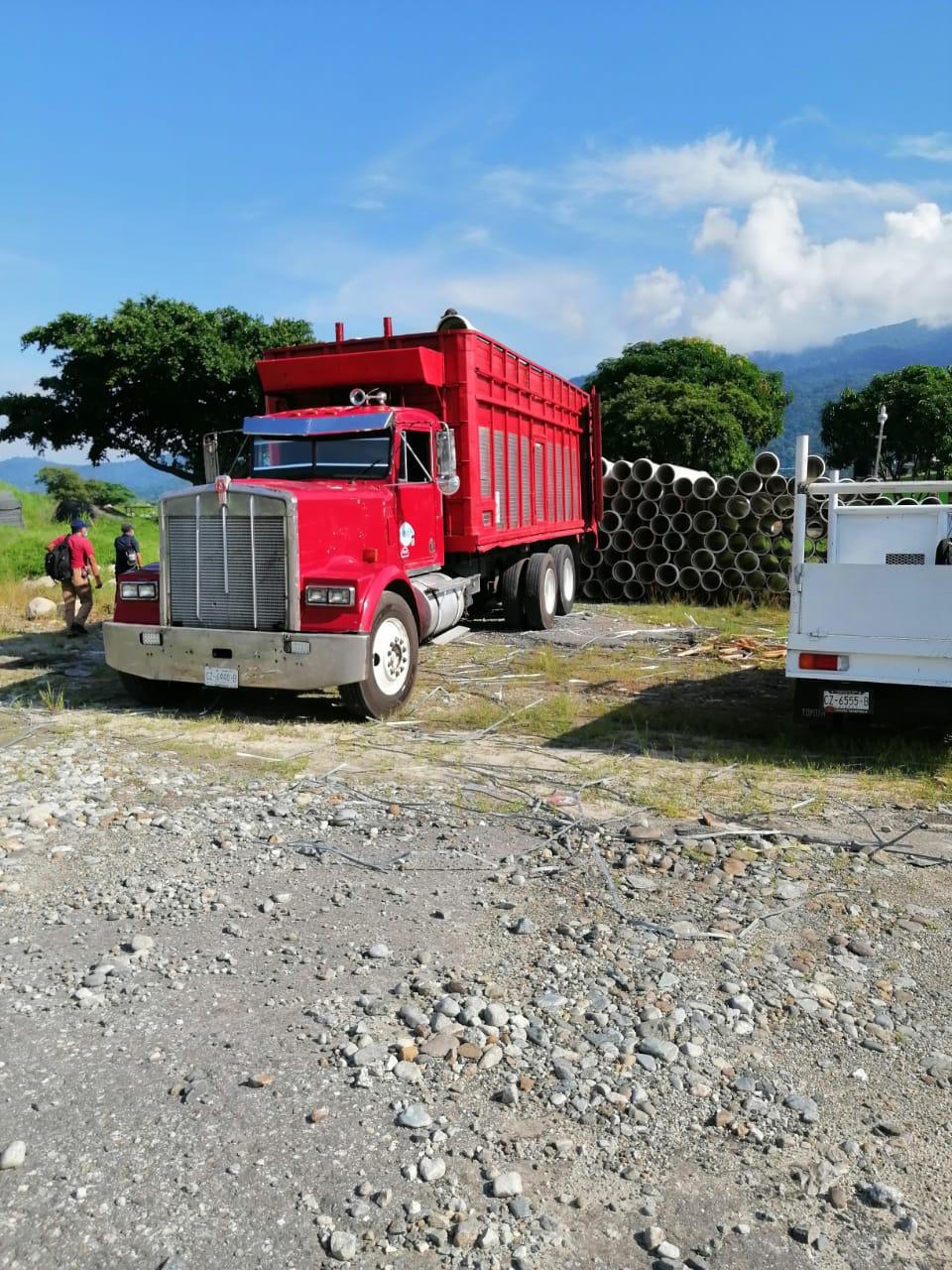

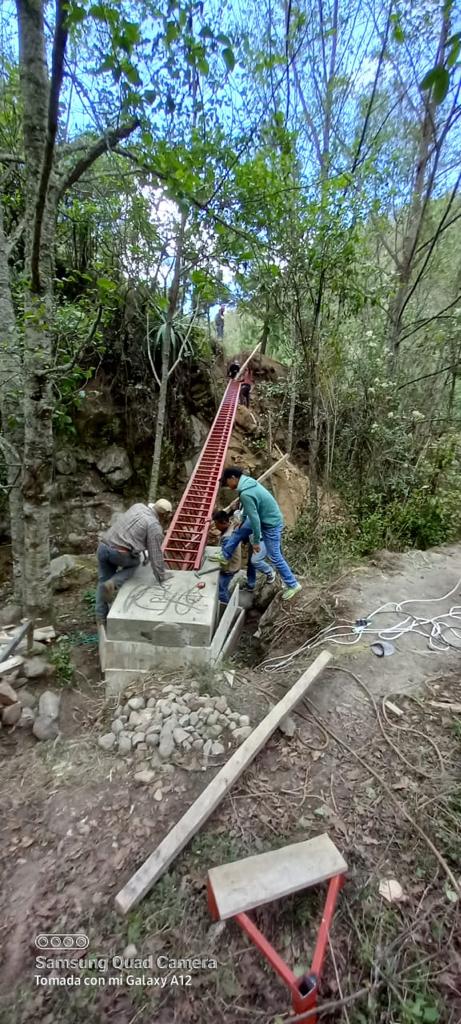

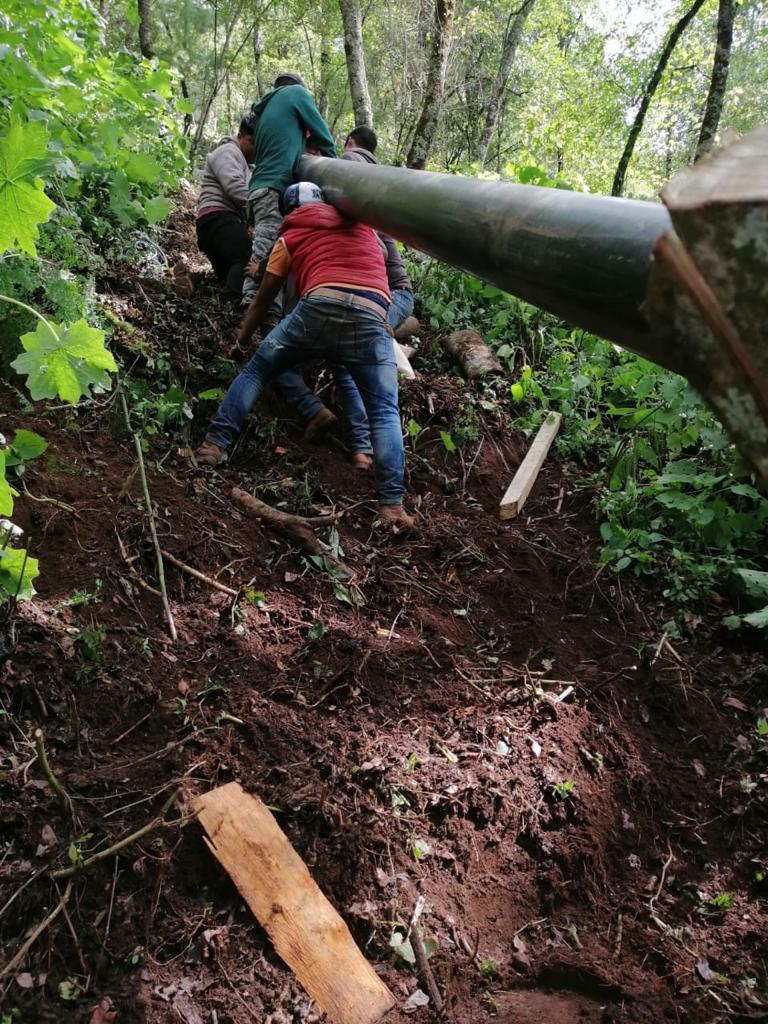

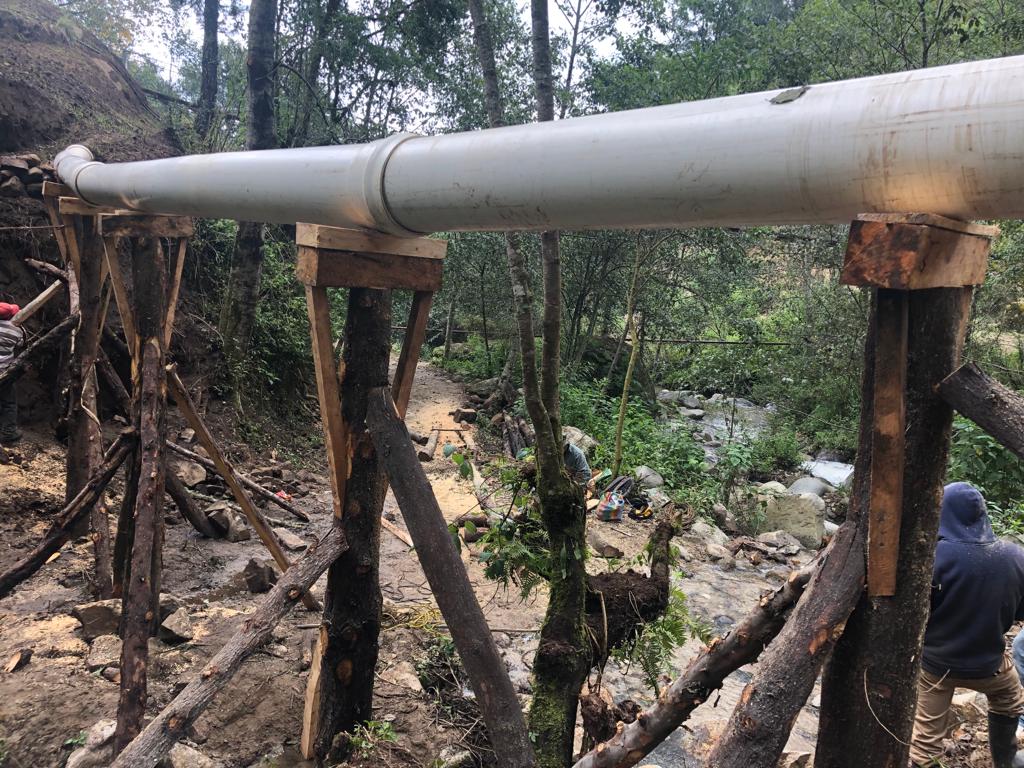

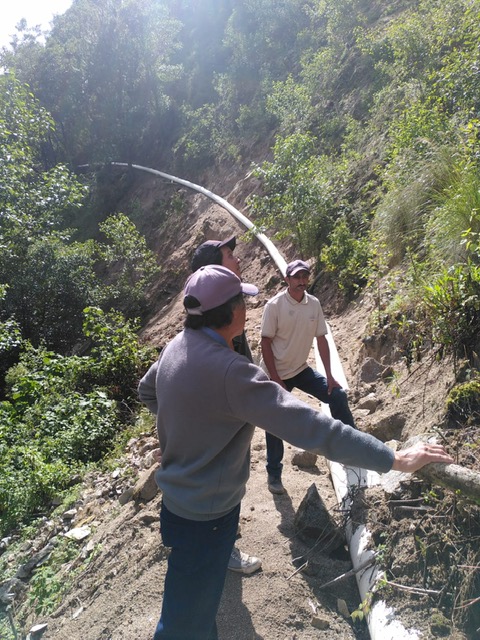

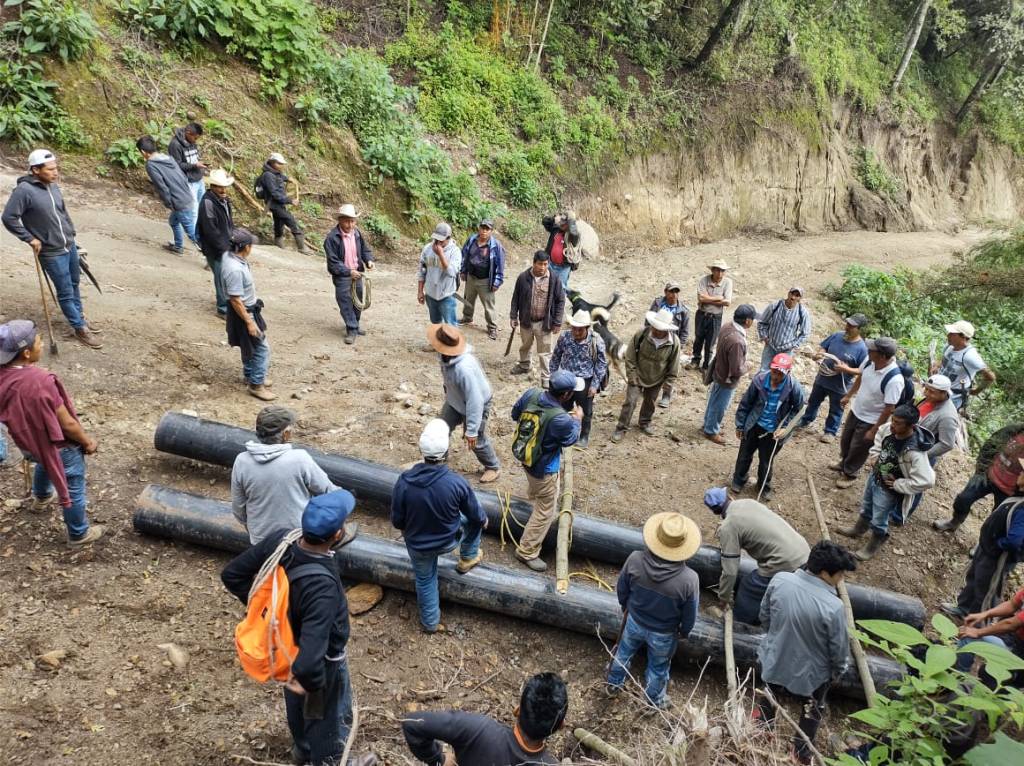

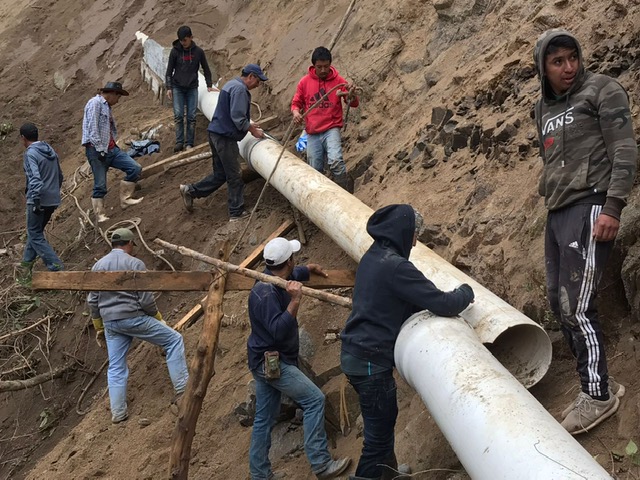

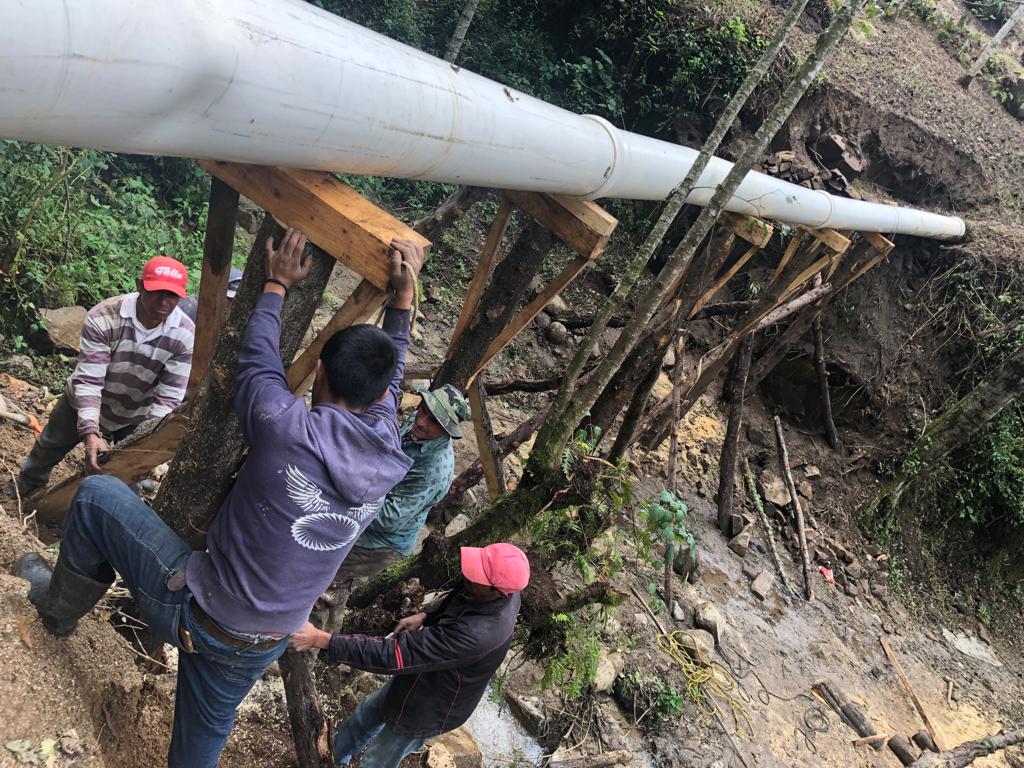

!5 de julio de 2021: LLegada de las tuberias de PVC desde México y empieza colocación

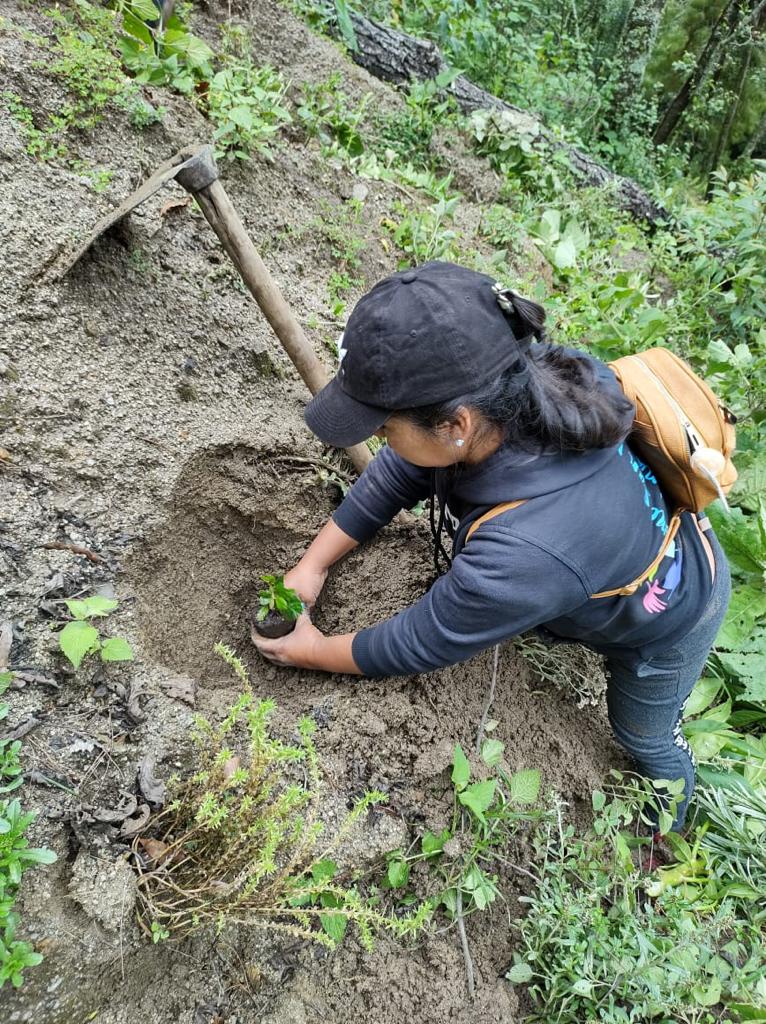

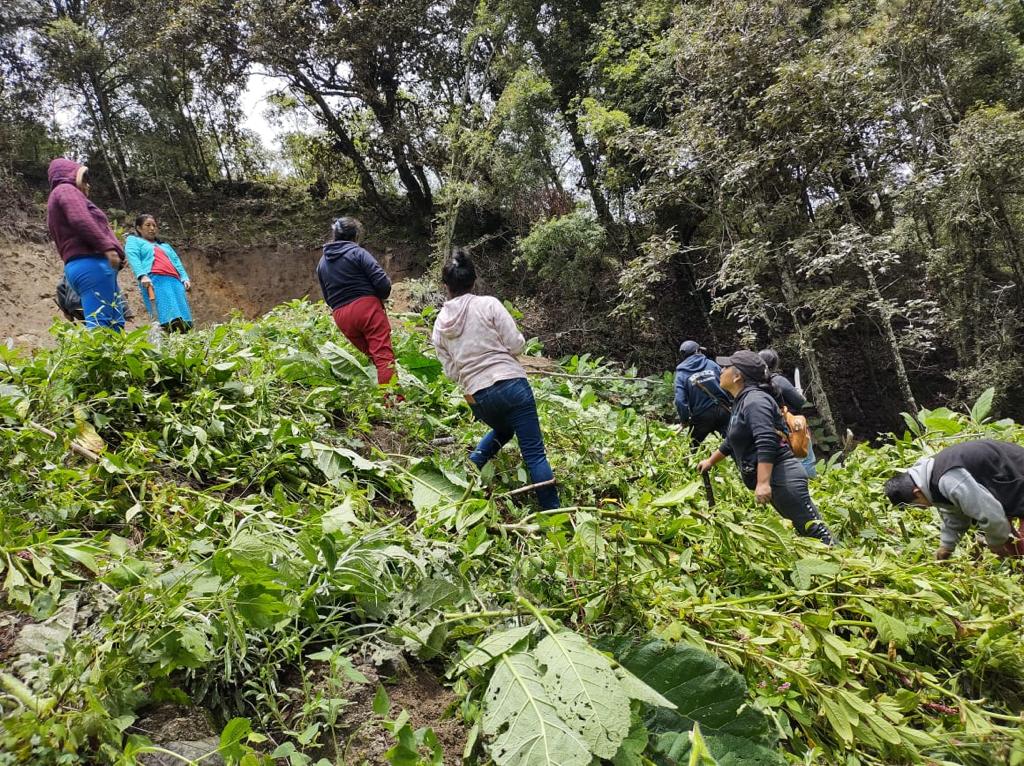

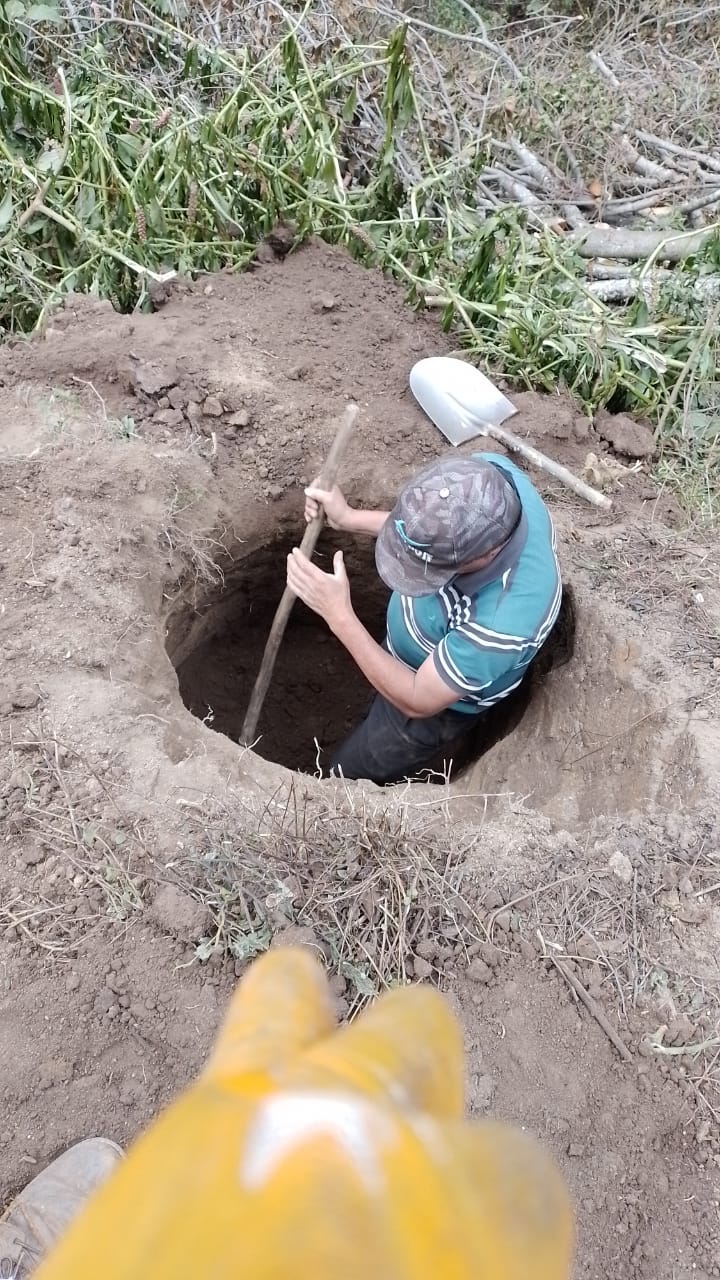

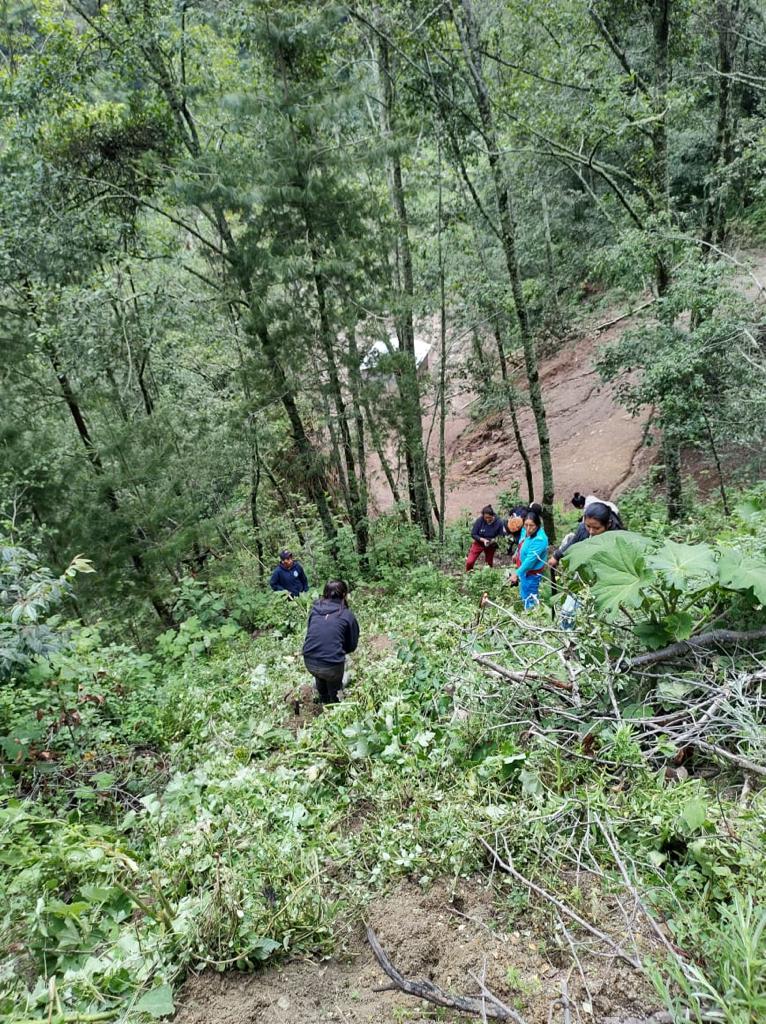

5 de junio de 2021: reforestación: coincidiendo con el Día Mundial del Medio Ambiente, se plantaron 1.500 arbolitos de varias especies: abedul, pino, encinas, robles y cipreses. quedan por plantar aún otros mil. Así se compensa los pocos arboles que se tuvieron que cortar con la apertura de la nueva carretera de acceso a casa de maquinas y a bocatoma

Forma parte de un programa de la comunidad para la conservación de los bosques En total en un año ya se plantaron unos 18.000

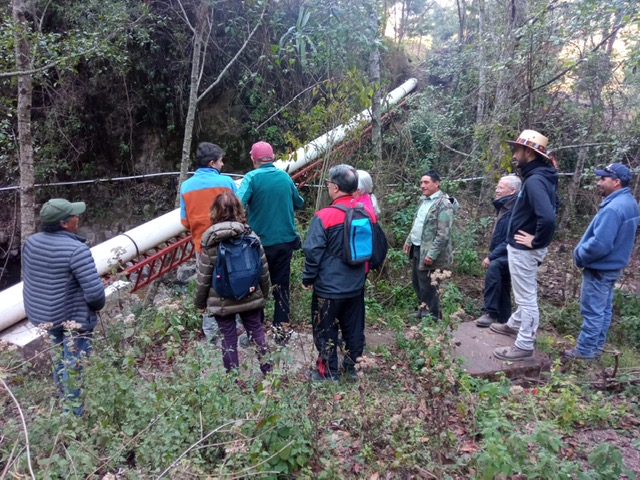

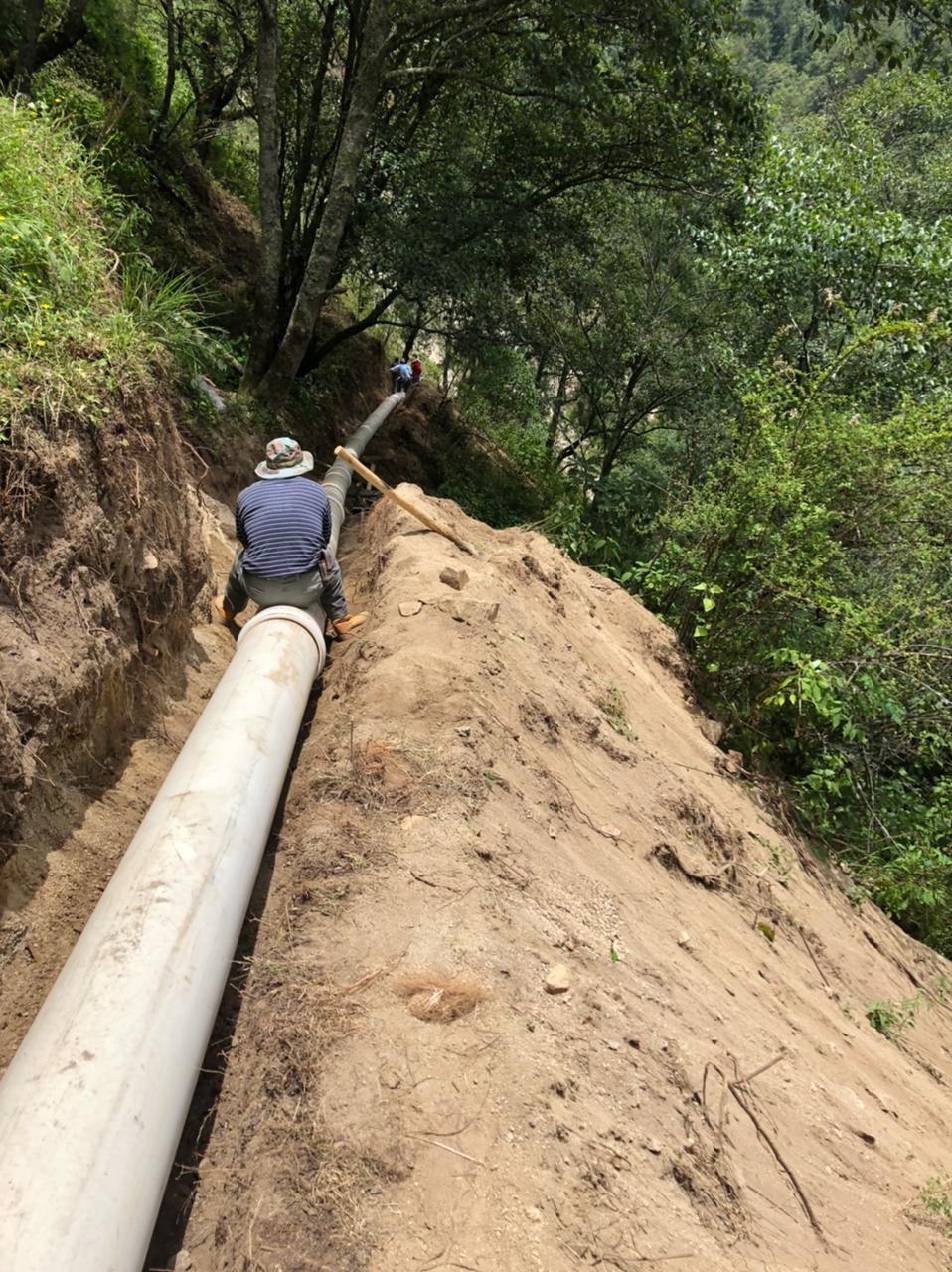

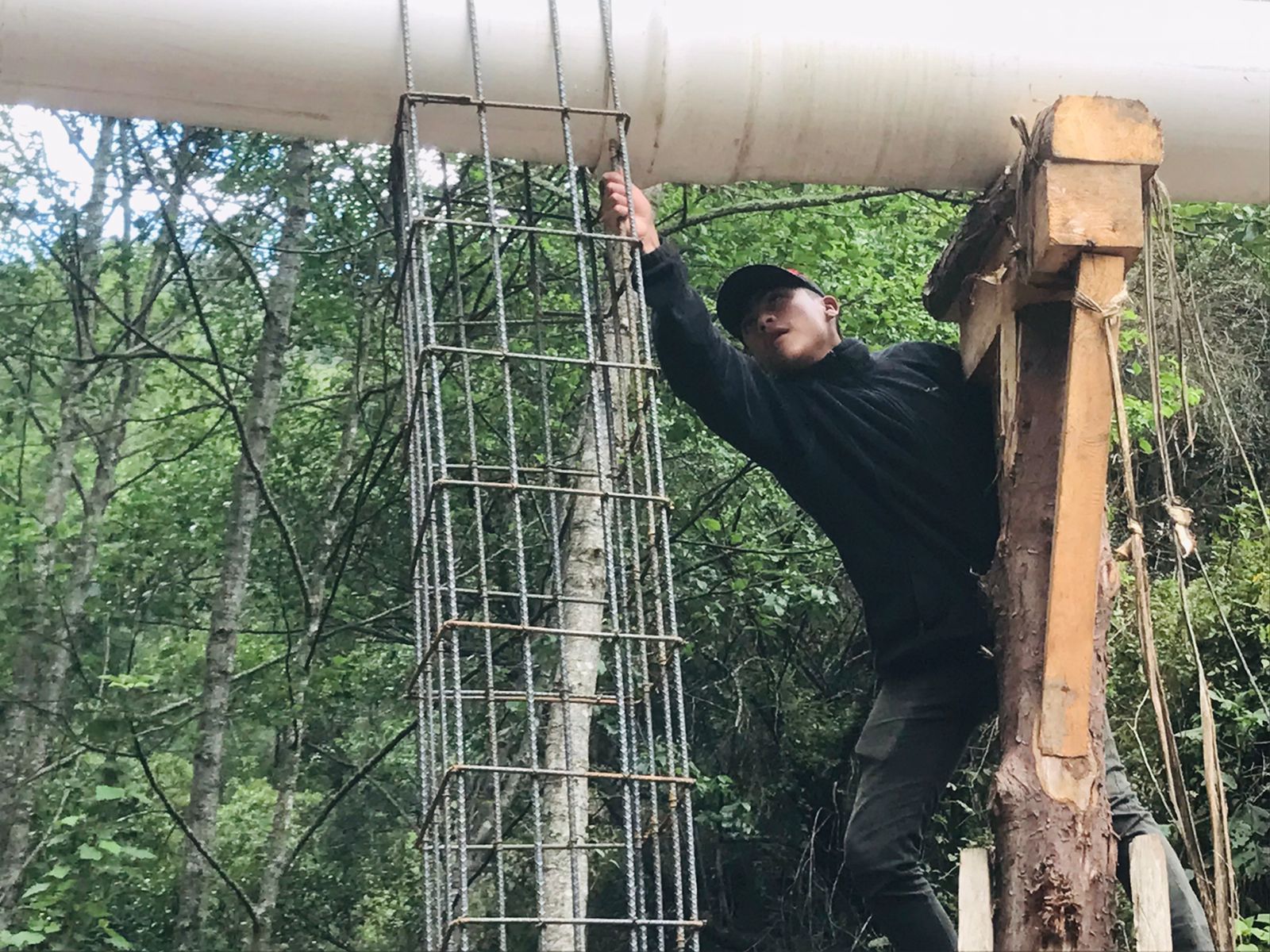

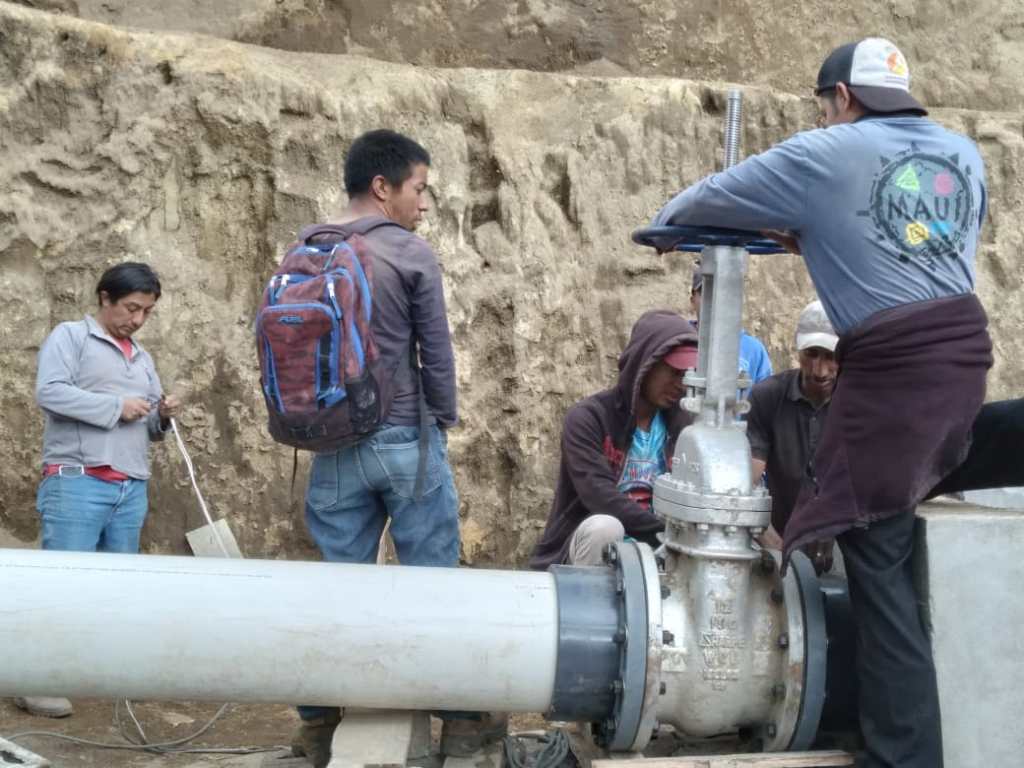

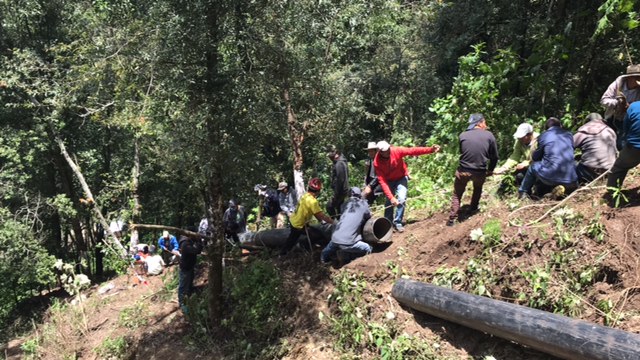

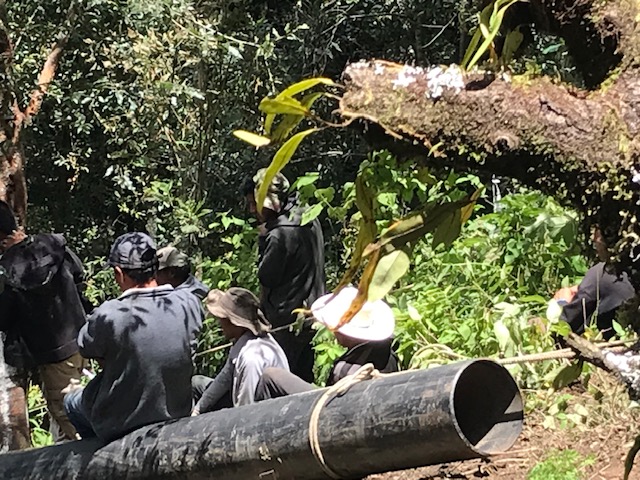

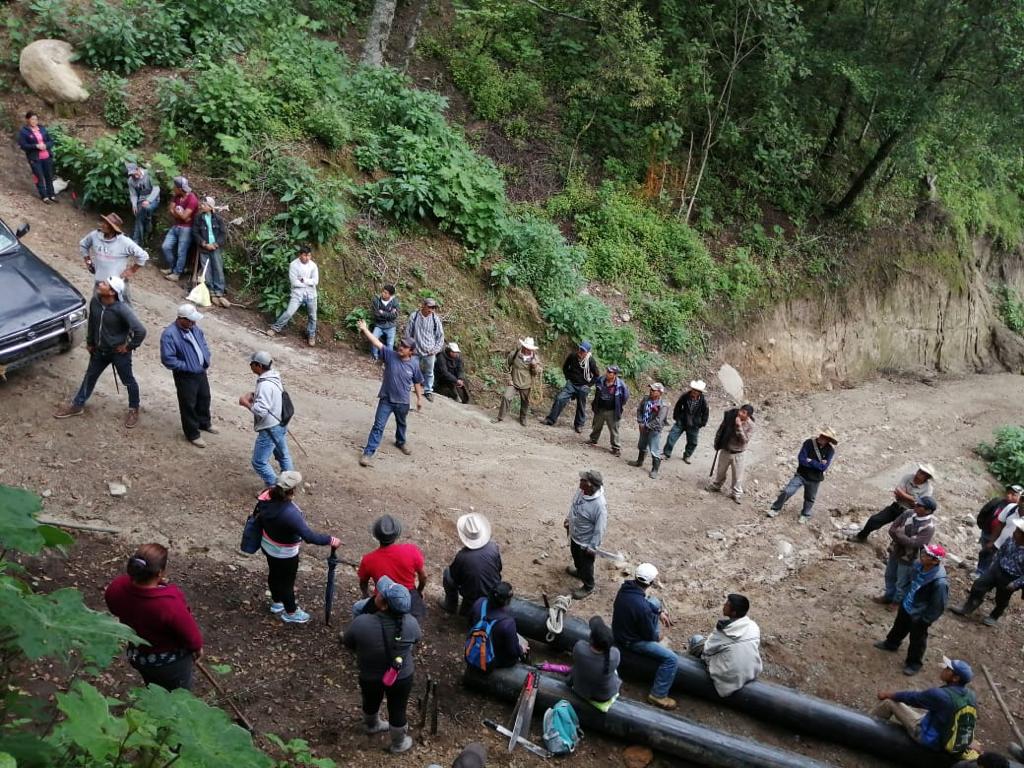

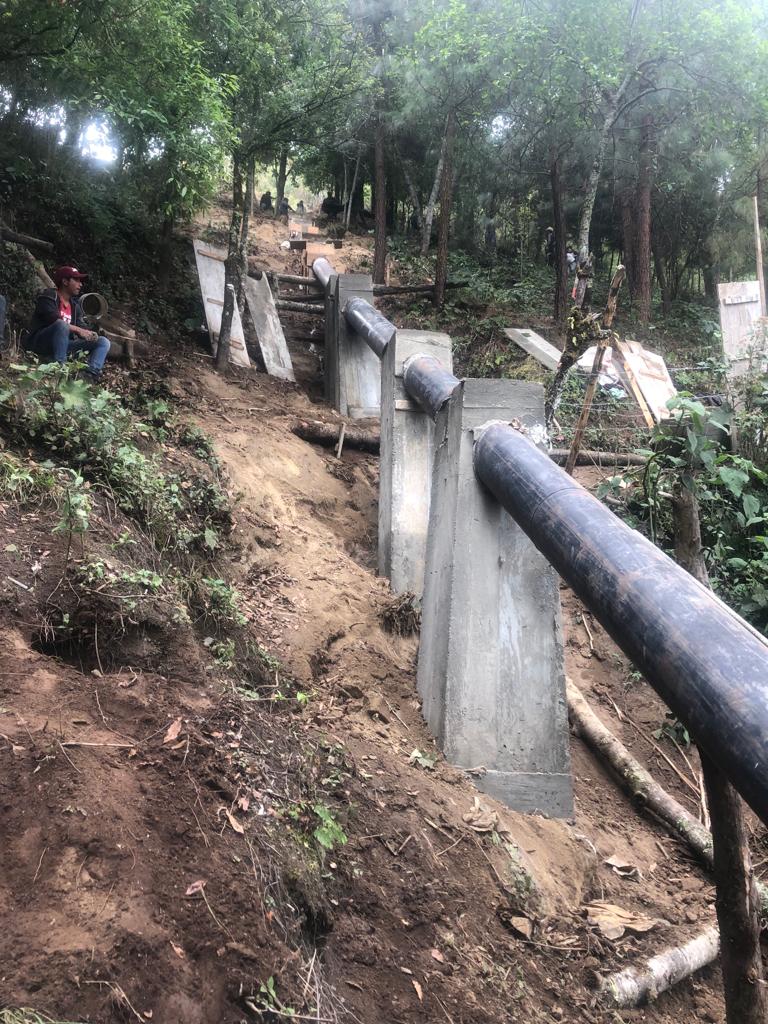

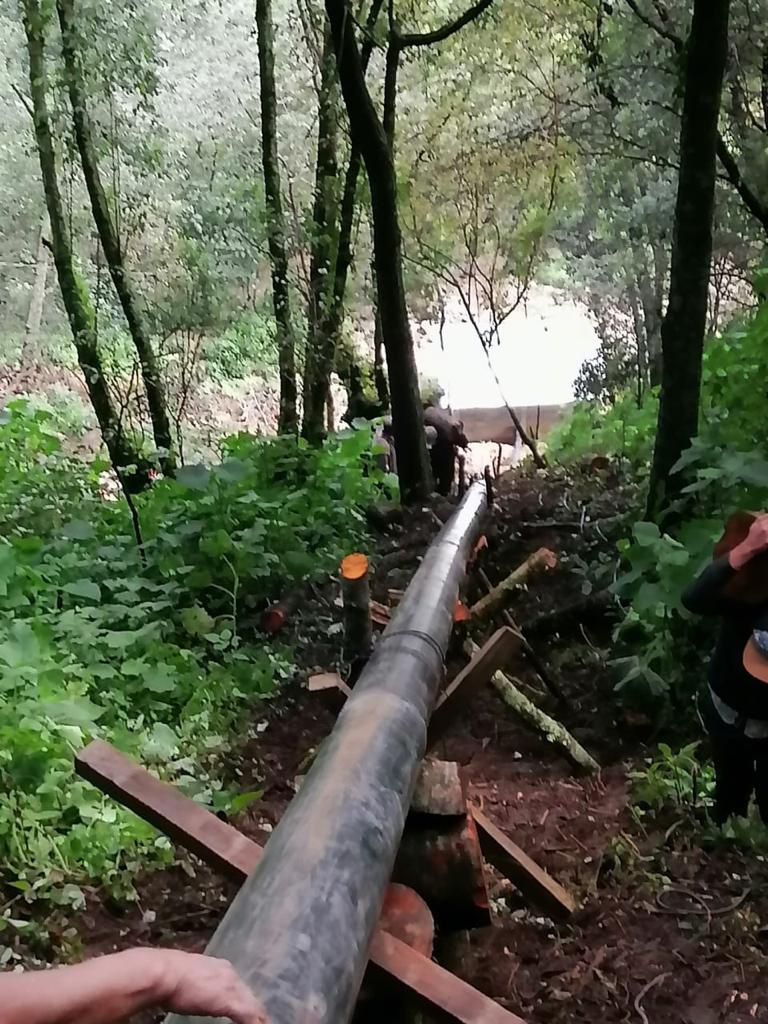

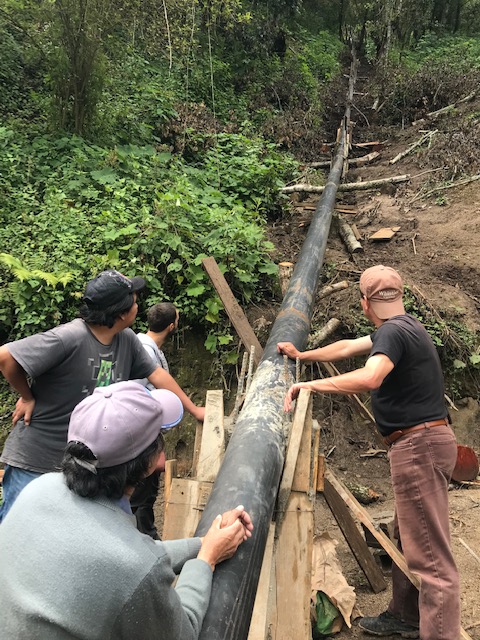

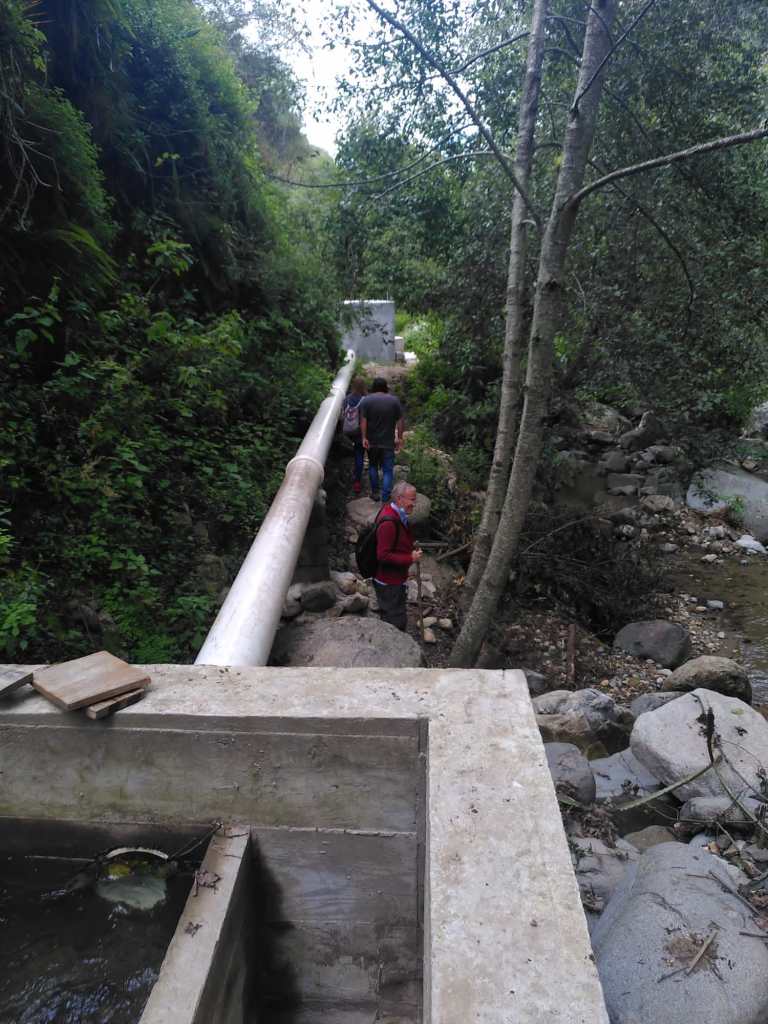

mayo de 2021: tuberia de presión, reparto:

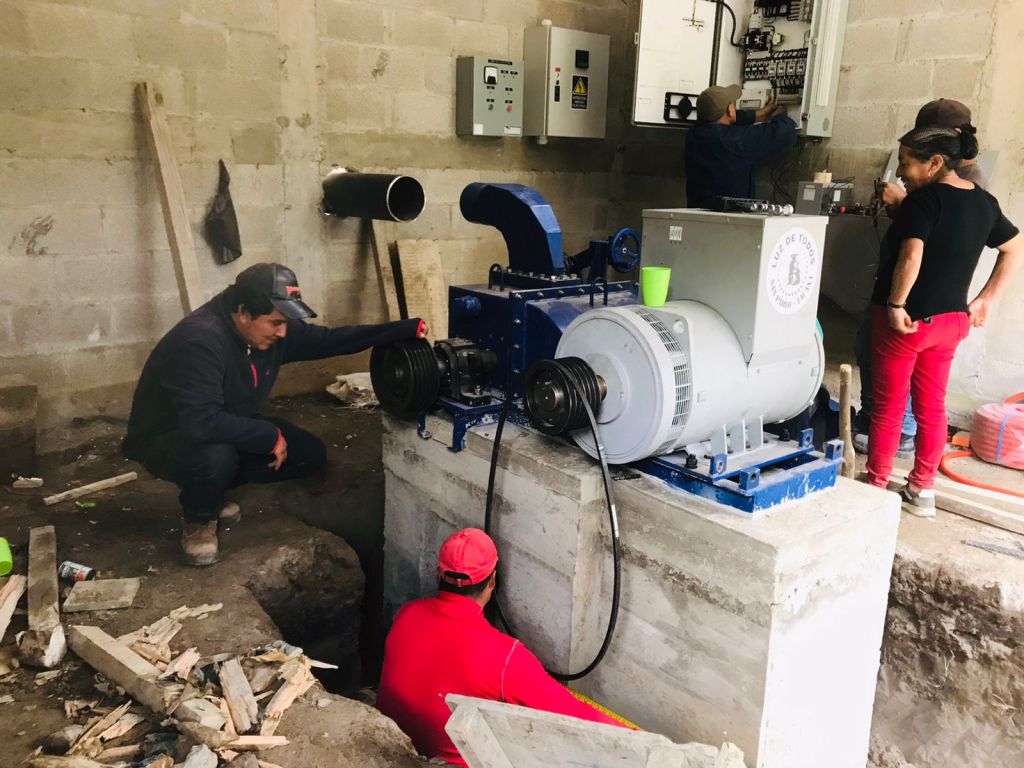

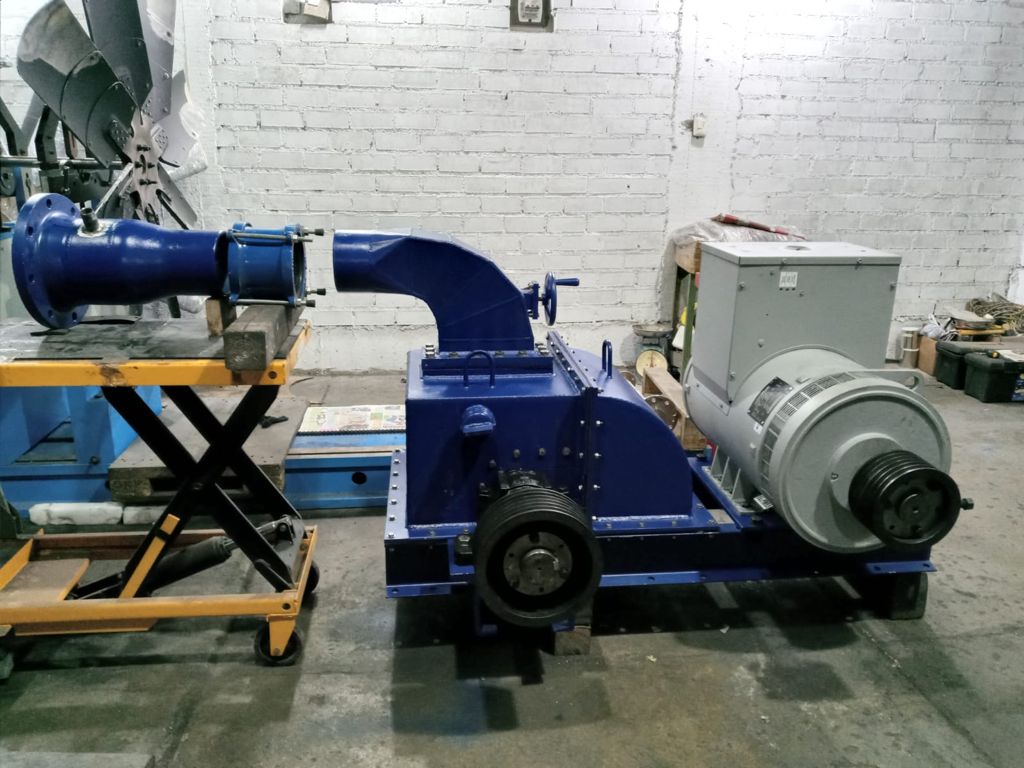

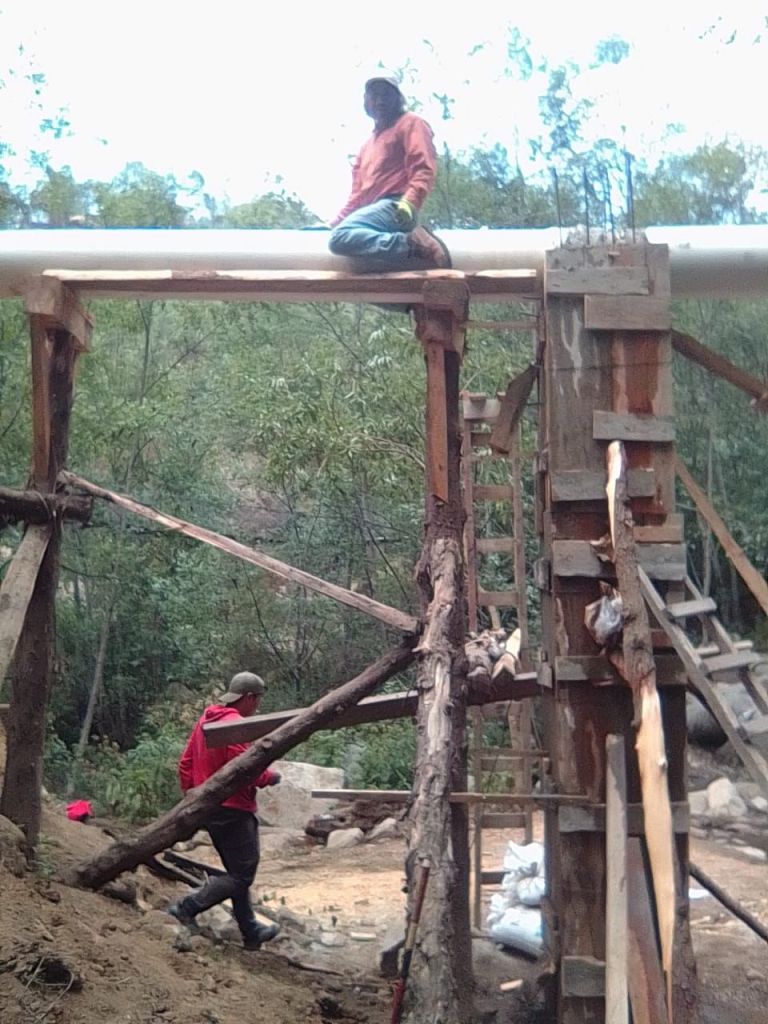

22 de marzo de 2021: casa de máquinas

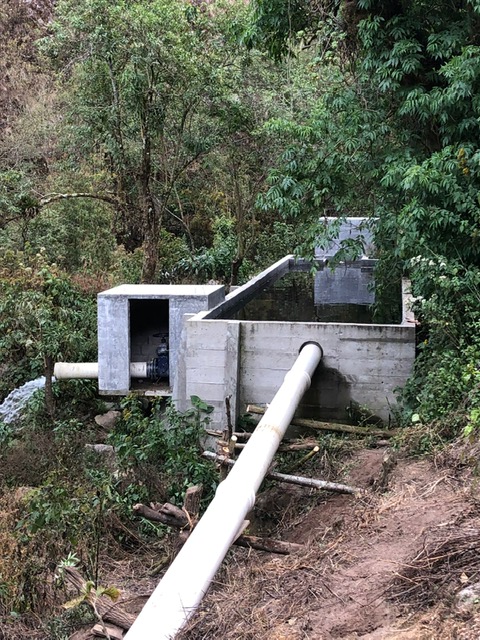

camara de carga

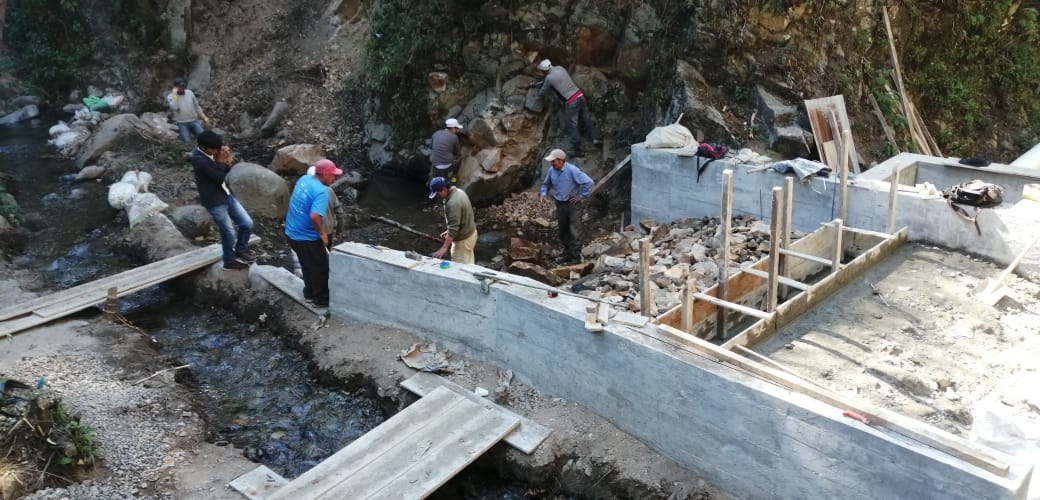

20 de febrero de 2021

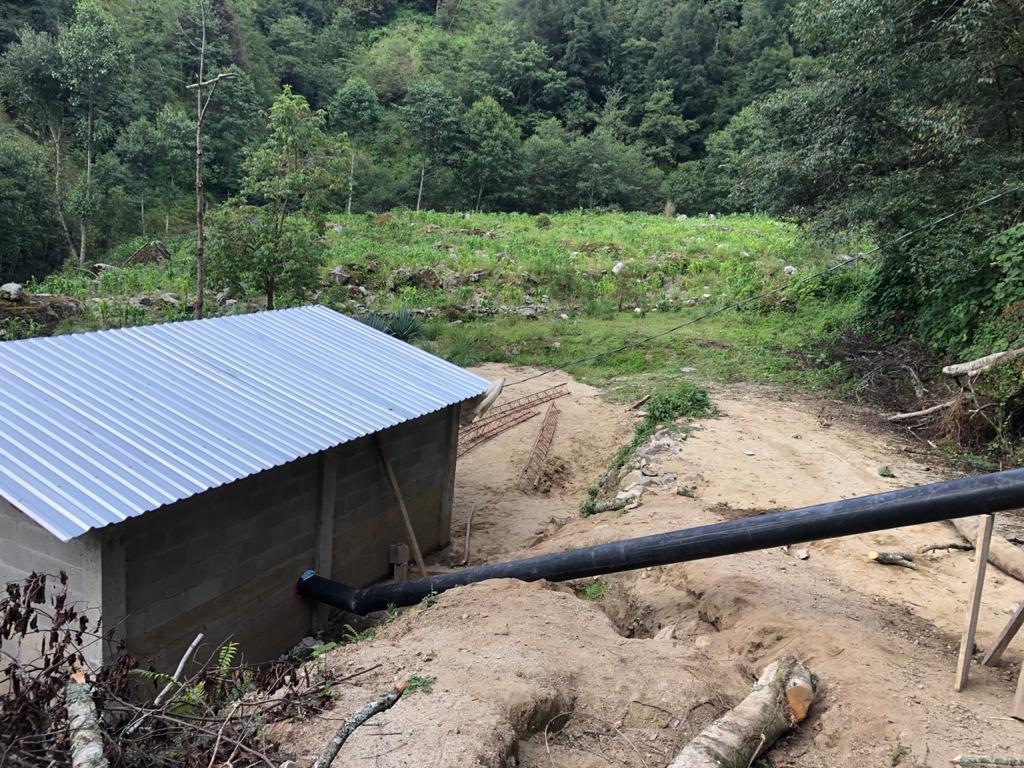

Enero y febrero de 2021: cámara de carga y bocatoma

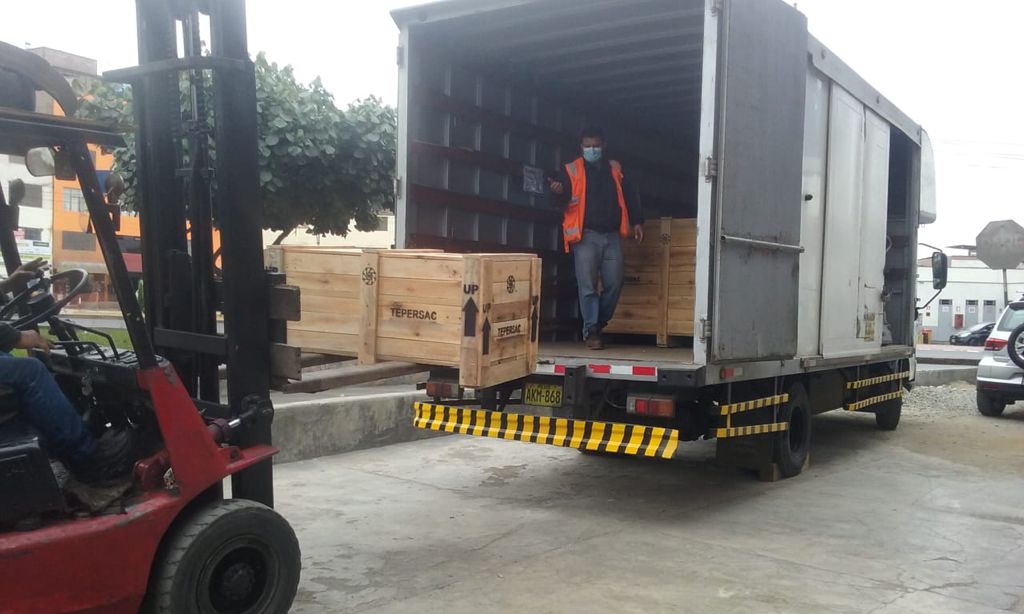

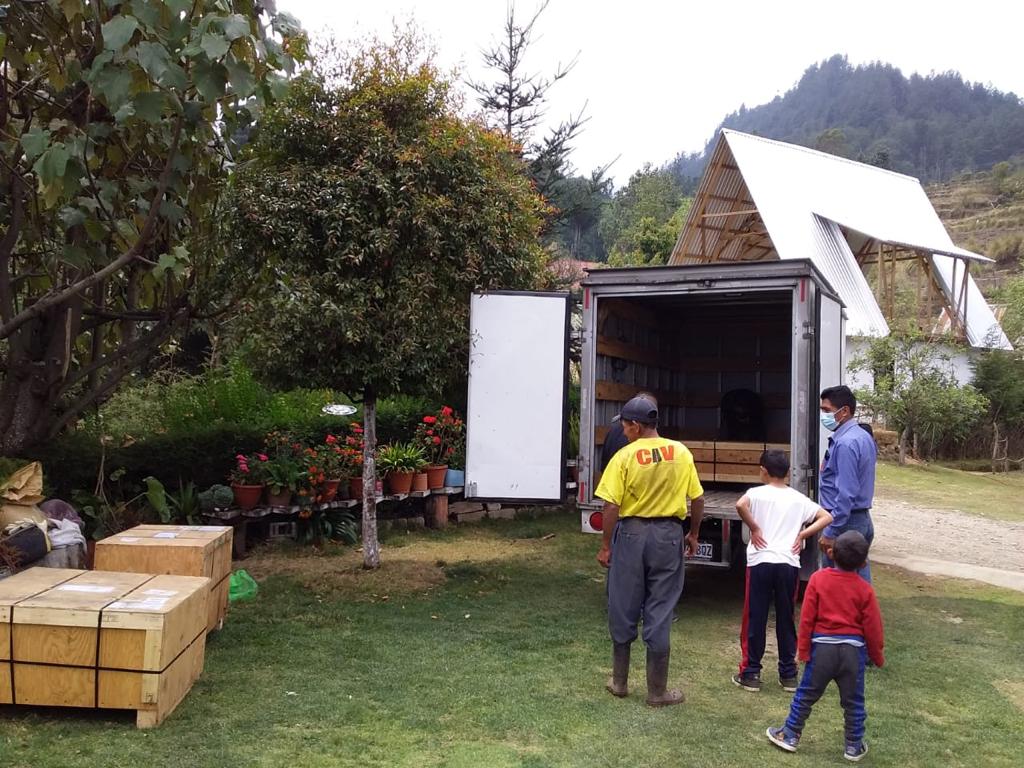

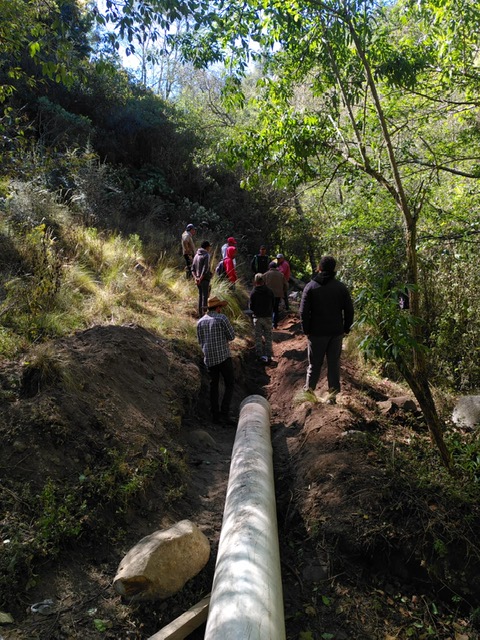

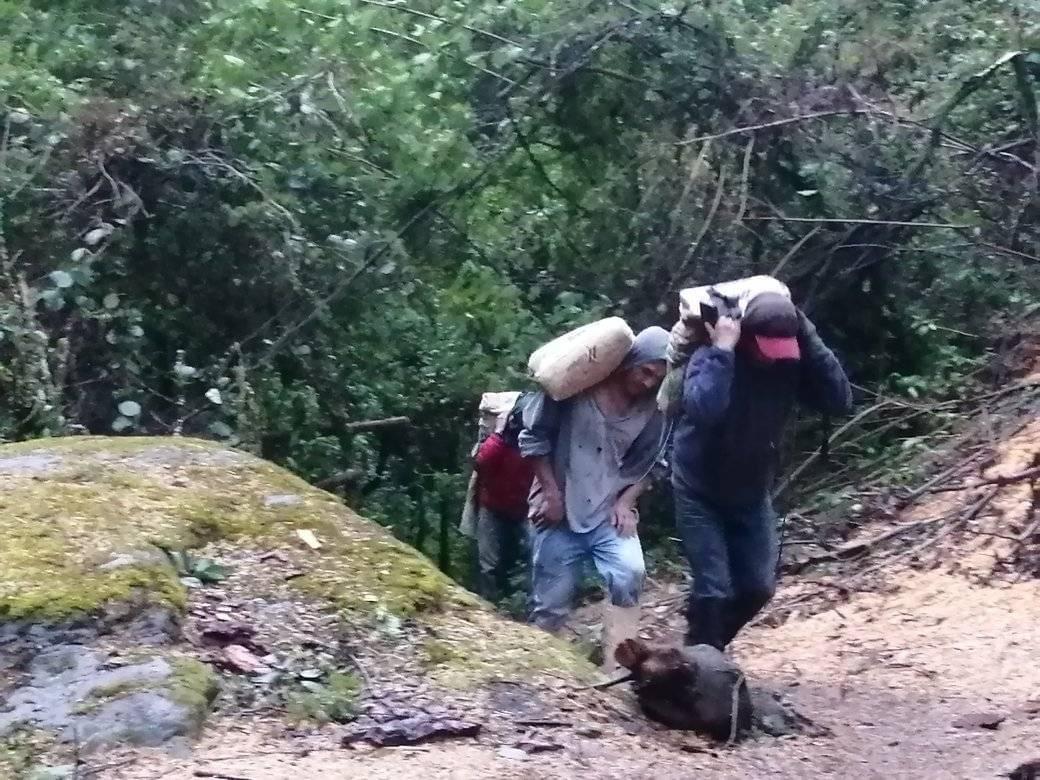

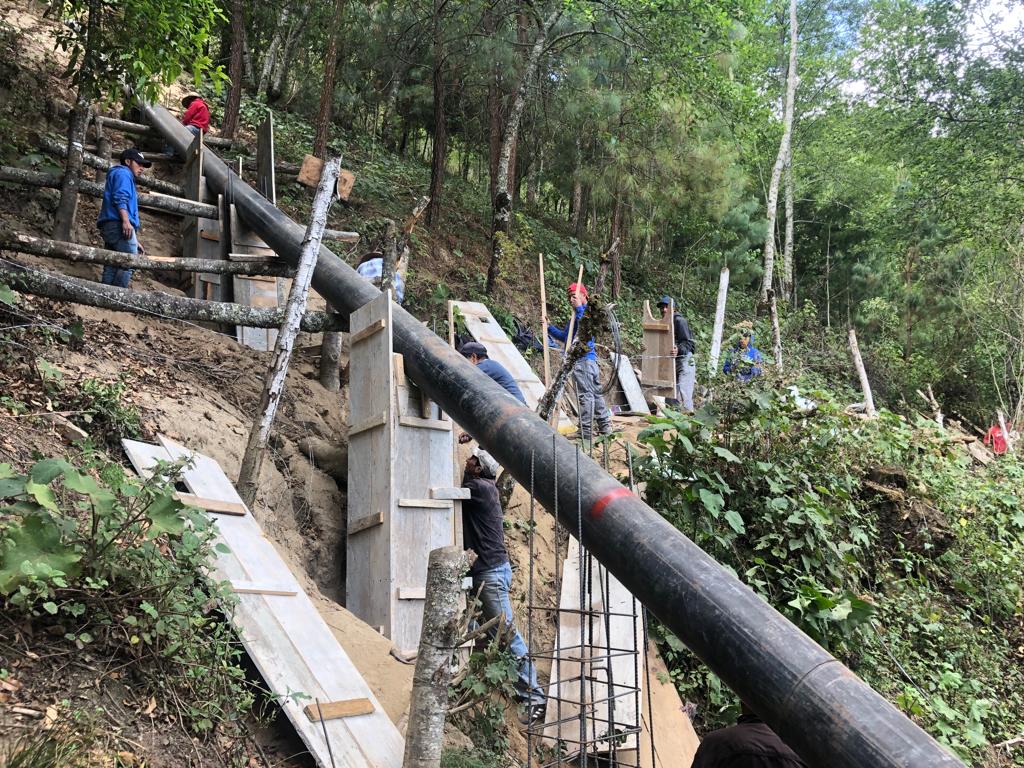

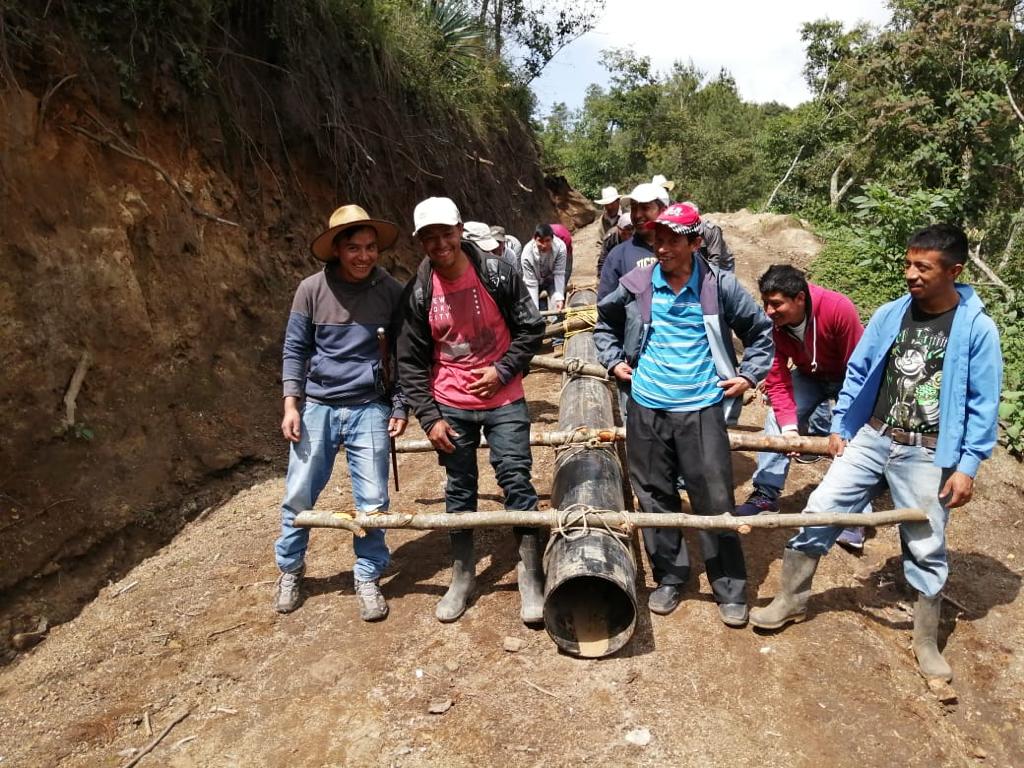

25 de diciembre de 2020: llegada de los tubos para tubería de presión

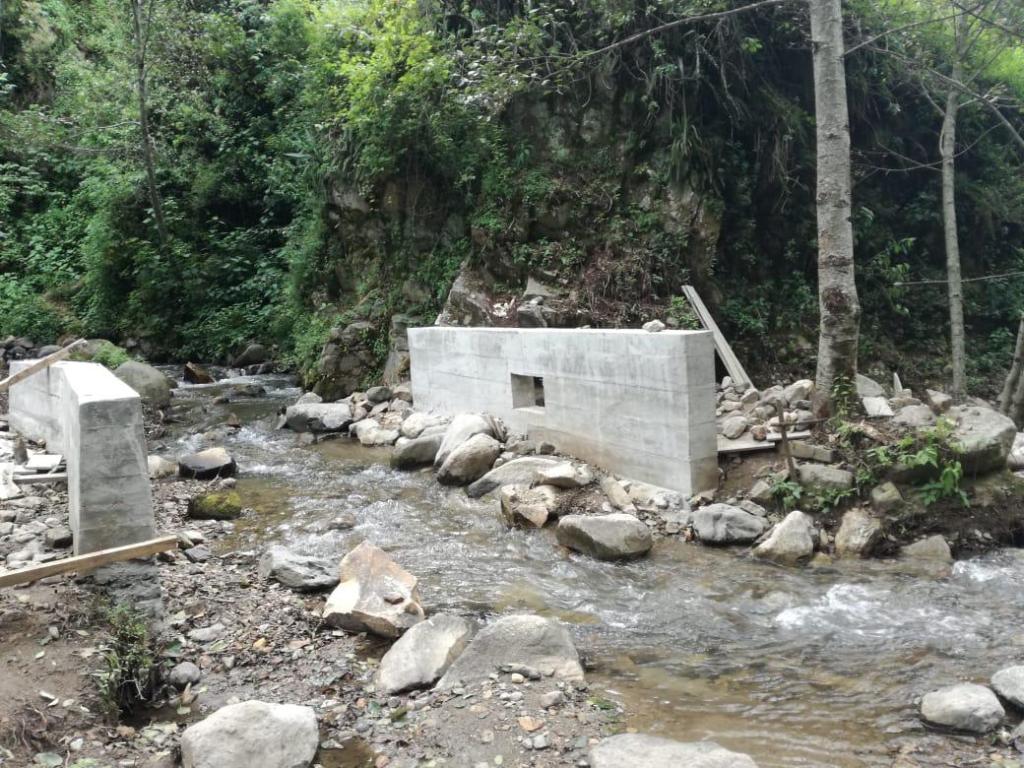

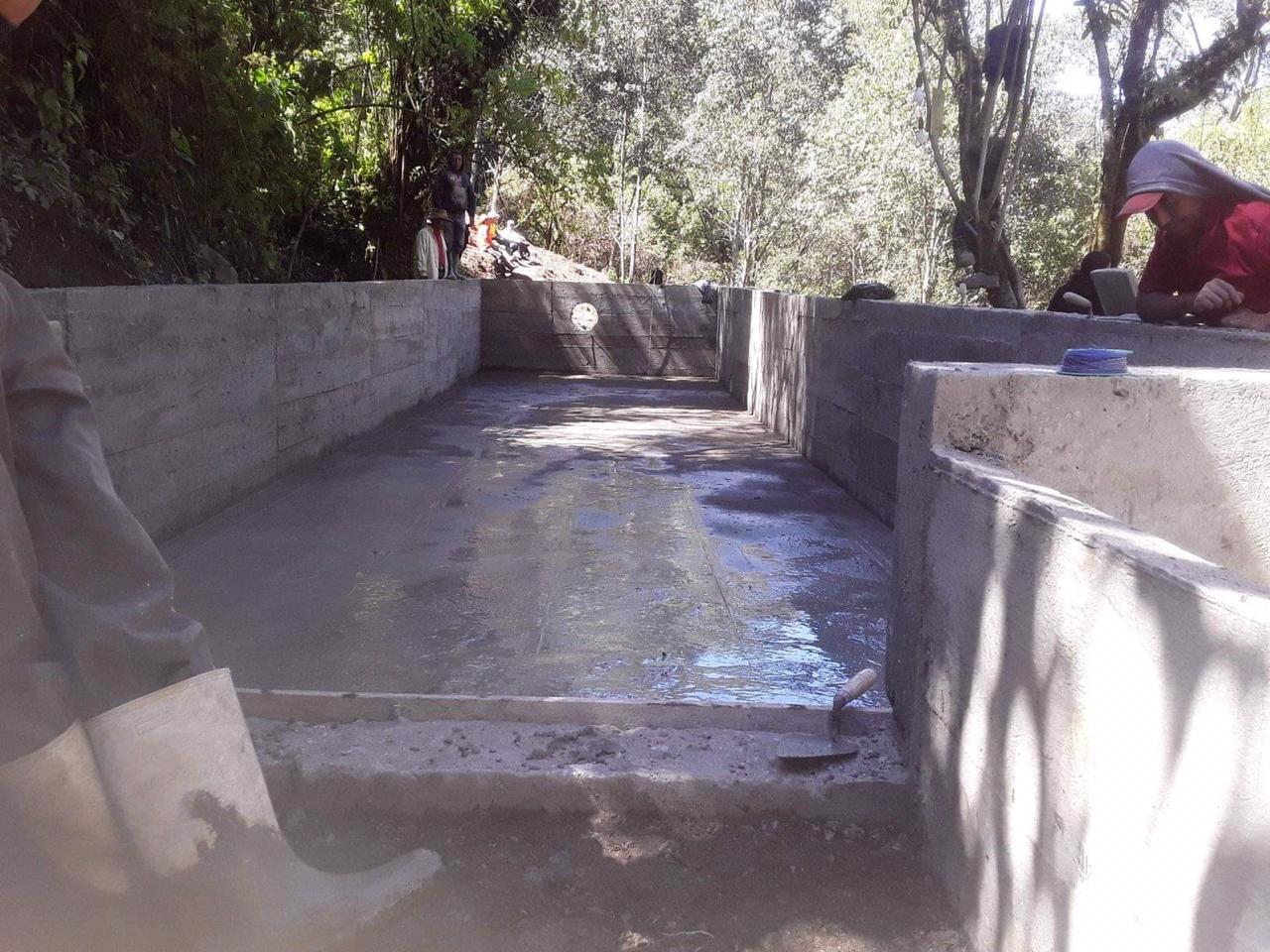

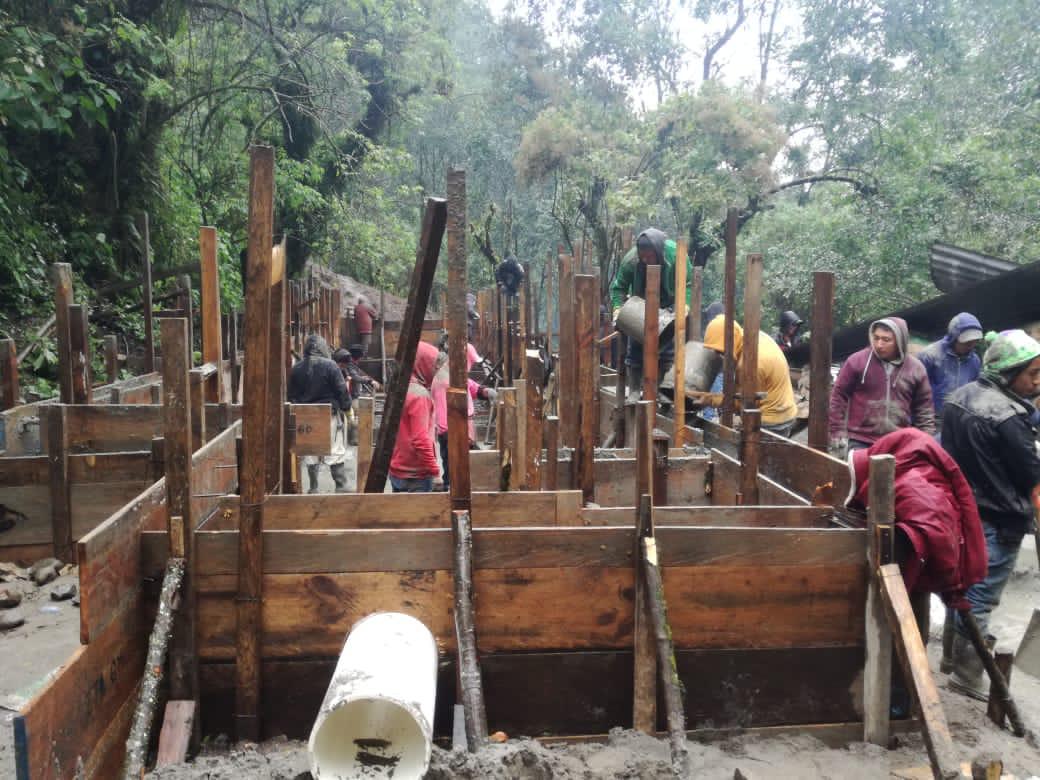

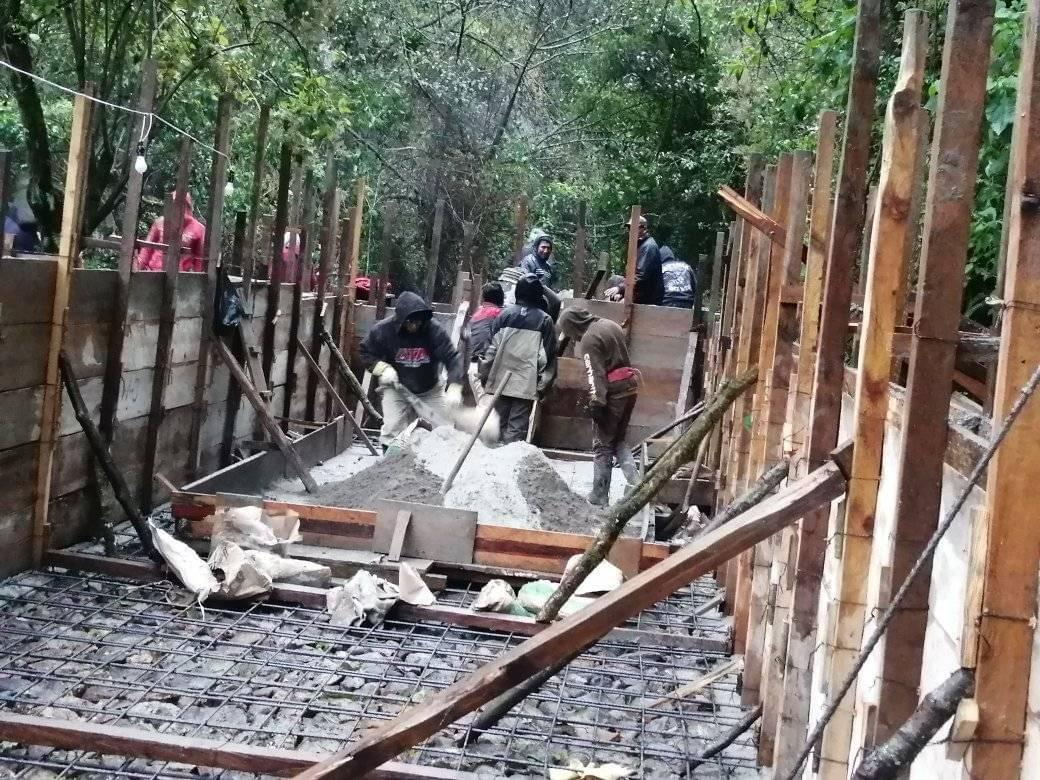

15 de noviembre de 2020: hormigonado del desarenador

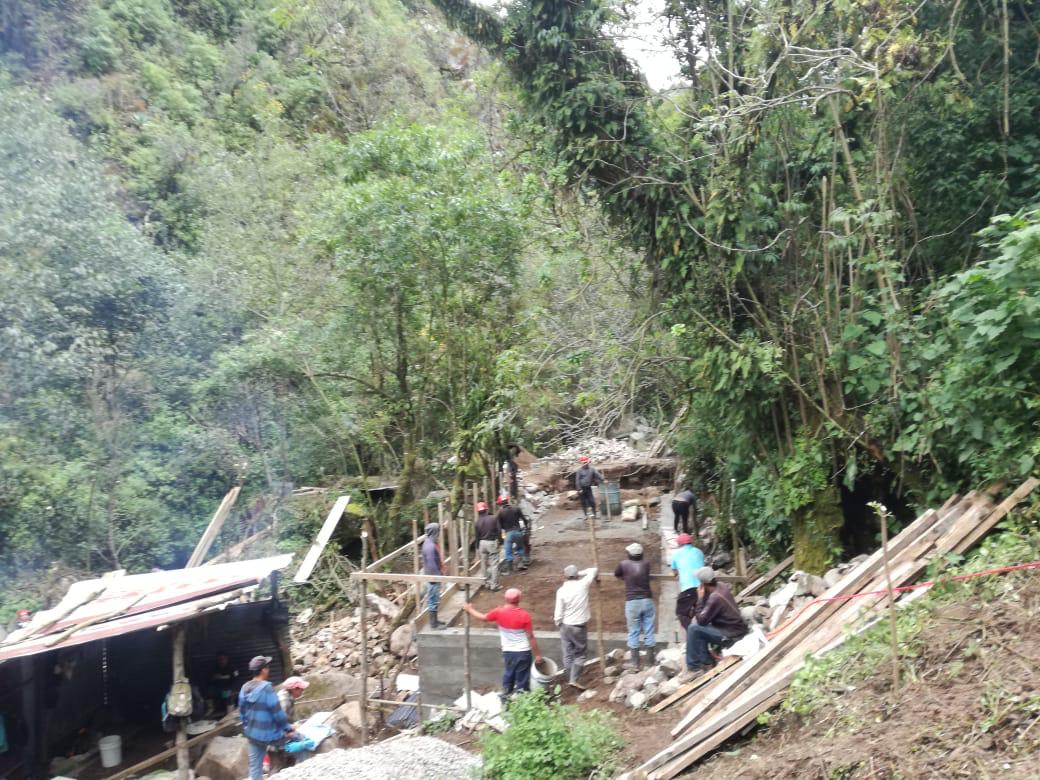

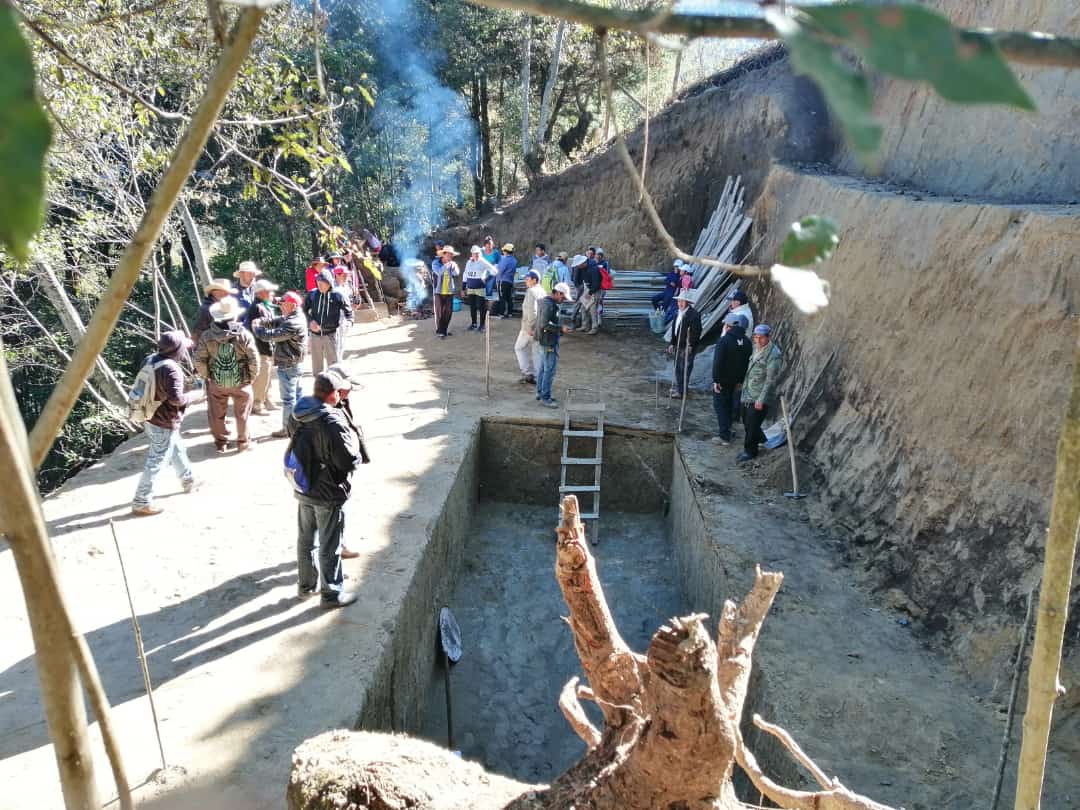

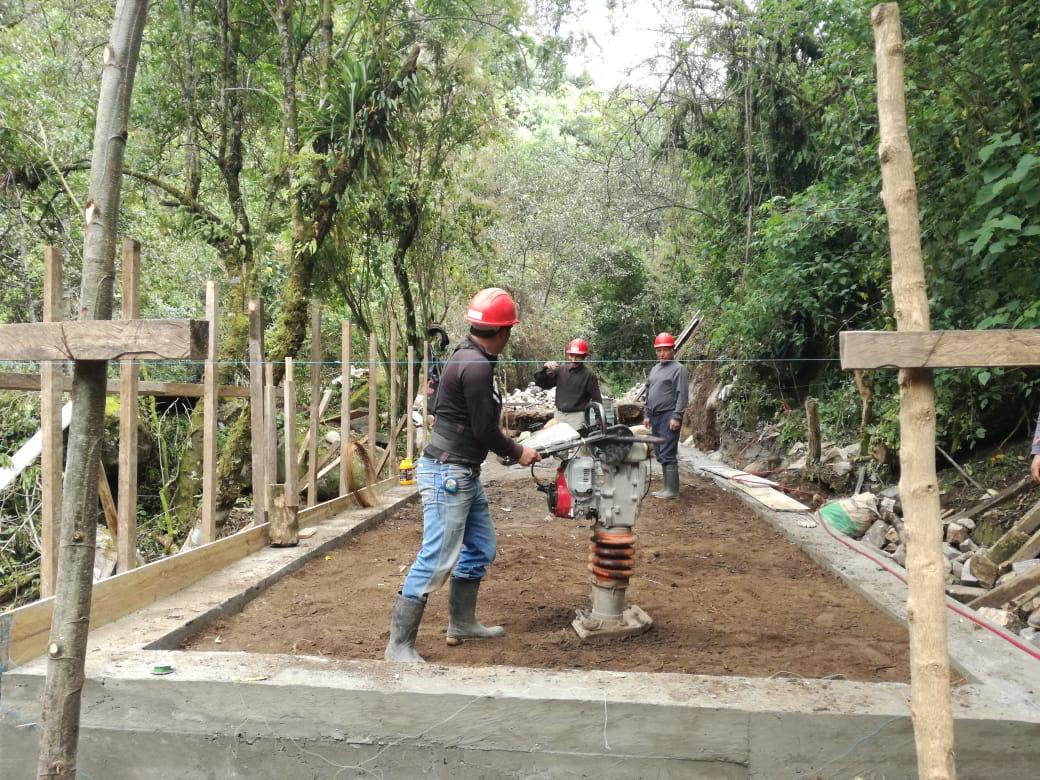

17 de octubre de 2020: trabajos para construcción del desarenador

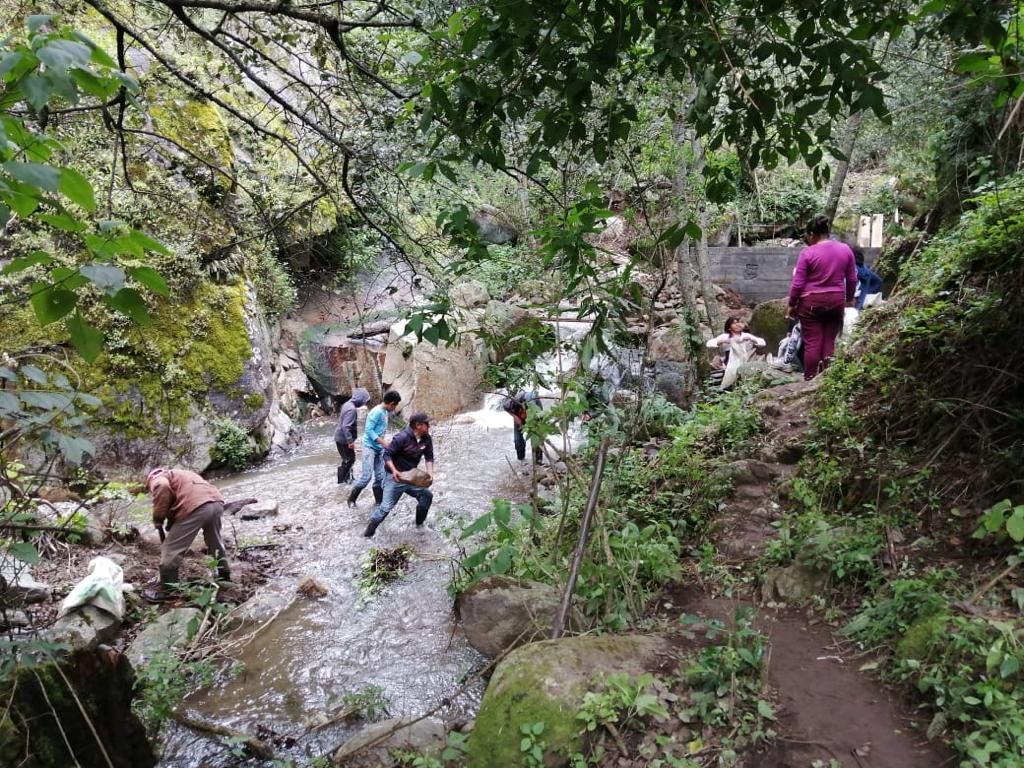

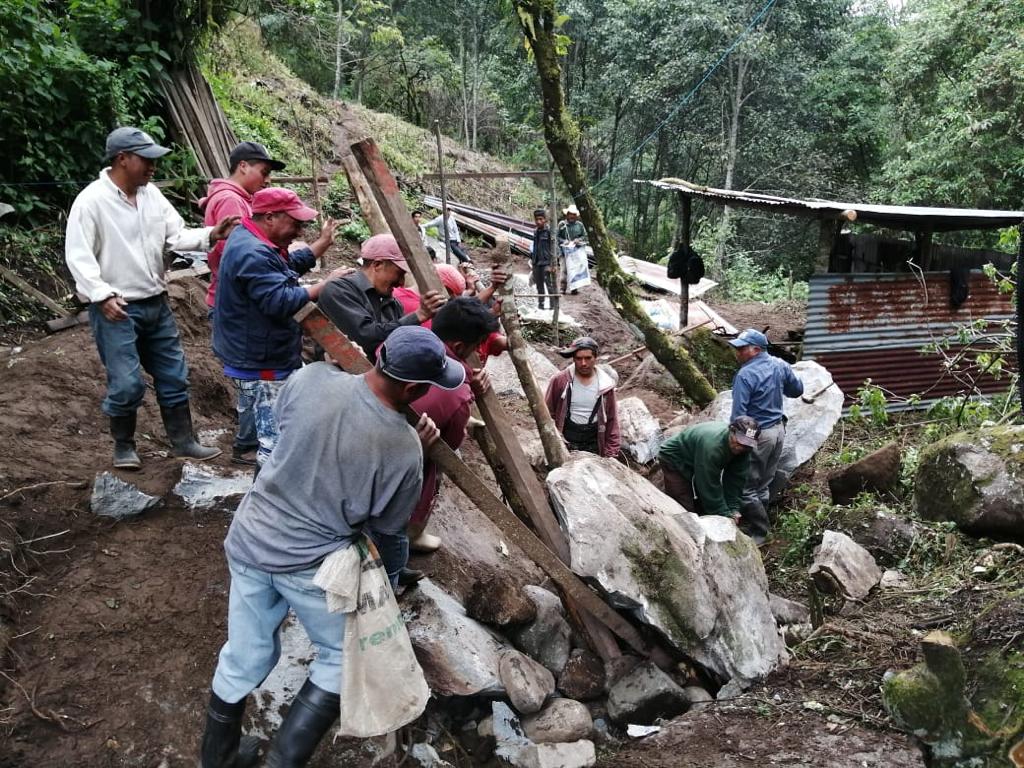

12 de octubre de 2020: trabajos en bocatoma y desarenador

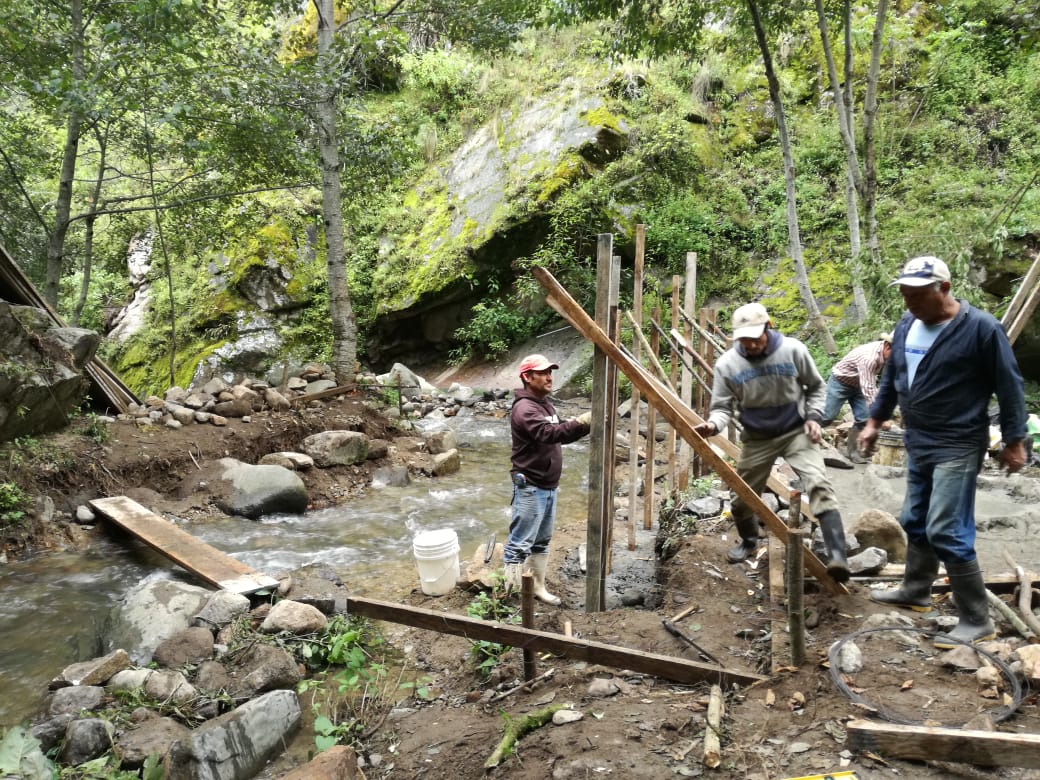

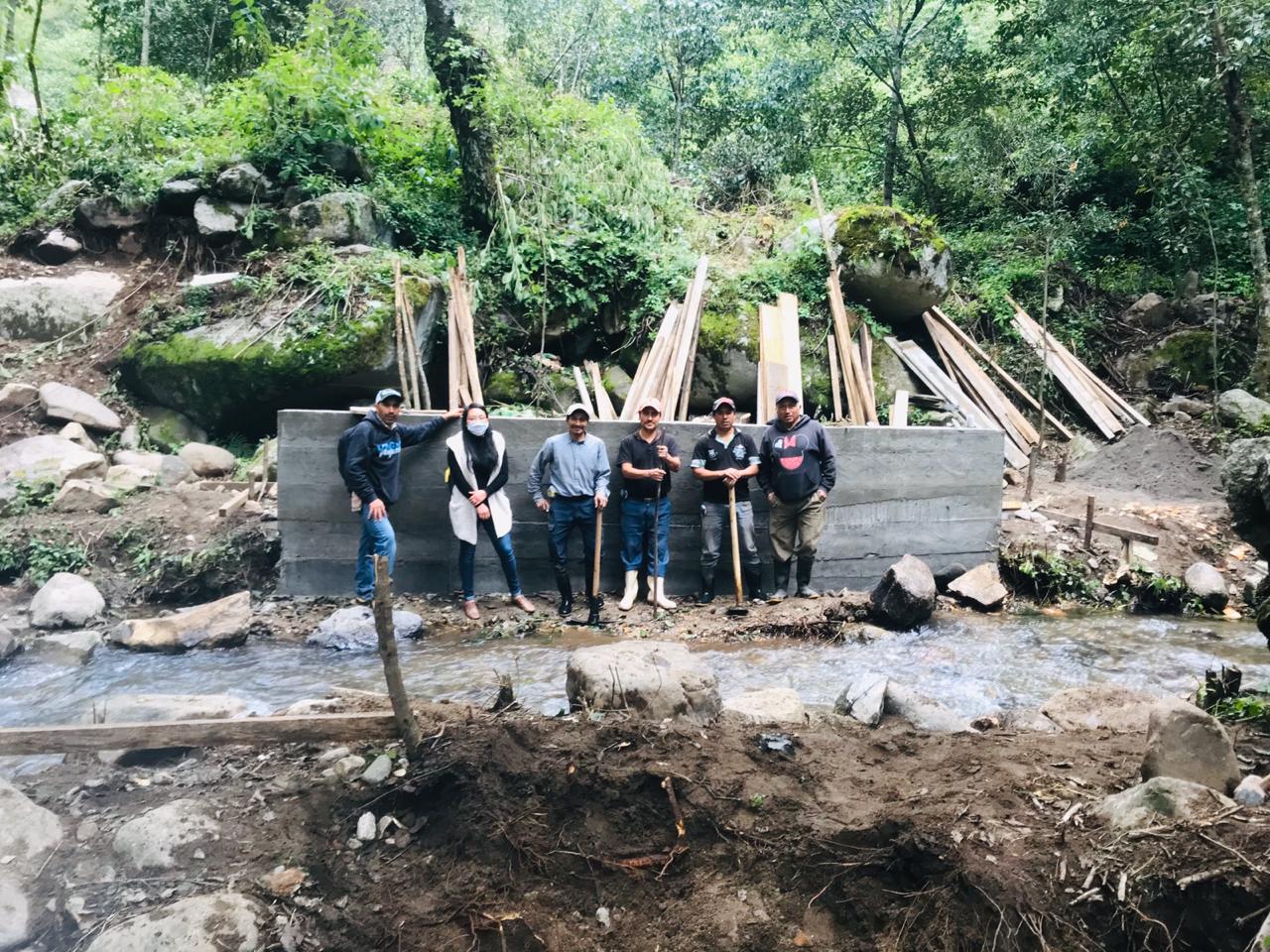

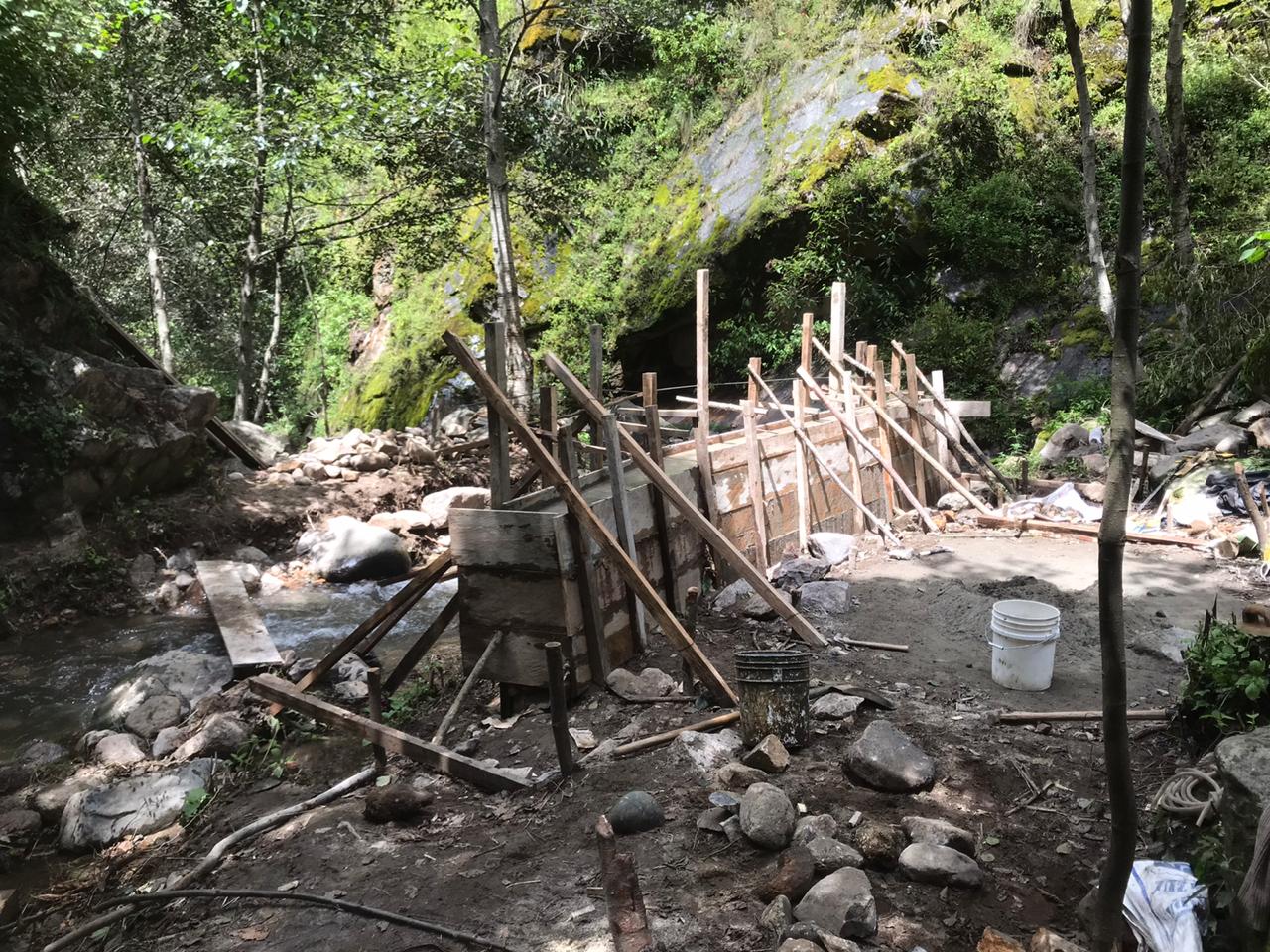

29 de septiembre de 2020: trabajos de construcción de la bocatoma para la captación del agua

24 de septiembre de 2020: reunión de la comunidad junto al rio en el lugar donde se realizará la toma de agua (bocatoma)

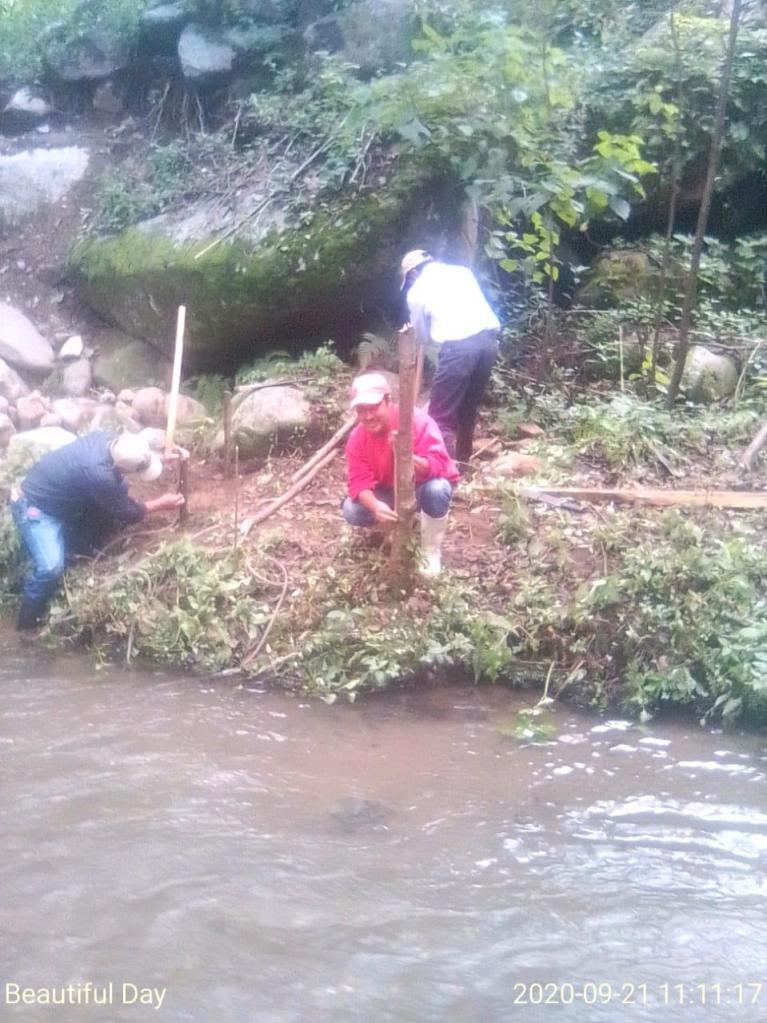

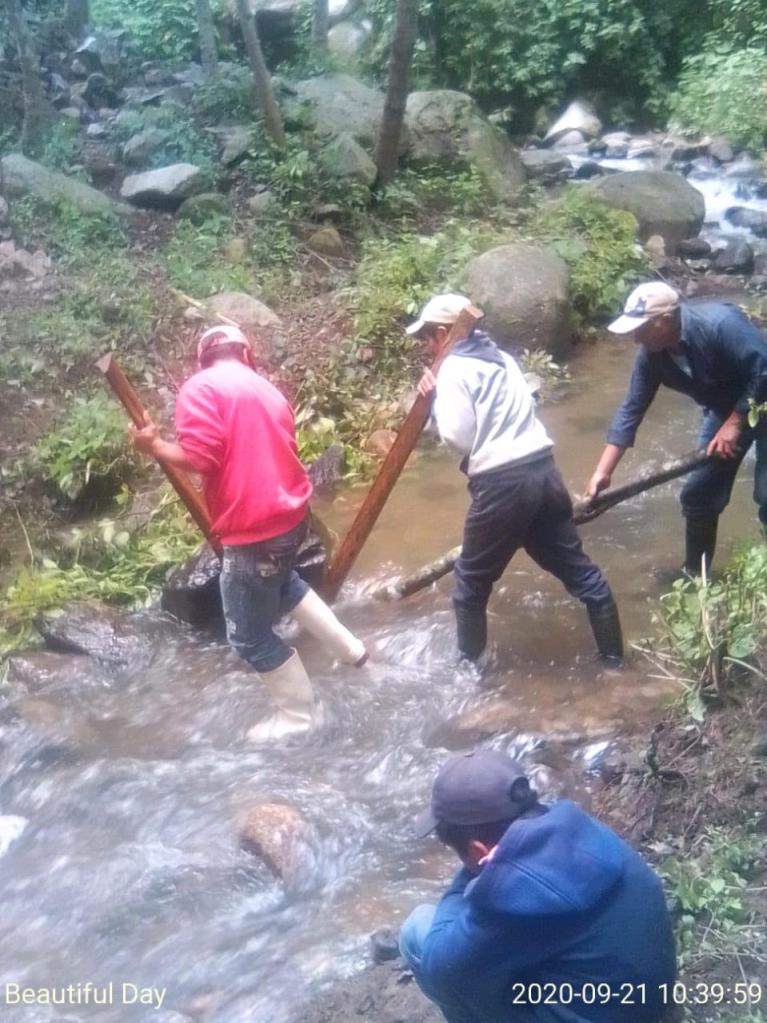

22 de septiembre de 2020: desvío del rio para bocatoma

septiembre de 2020: finalizado el nuevo acceso a la bocatoma (tramo del rio donde se realizará la captación del agua)

agosto de 2020: mejora del sendero que accede a la bocatoma (tramo del rio donde se realizará la captación del agua

trabajos preliminares en la zona donde se ha de construir la bocatoma

agosto de 2020: Finalizada la carretera donde se instalará la casa de máquinas (turbina, generador…)

7 de julio de 2020: Firma del contrato de financiación.

23 de junio de 2020:

16 de junio de 2020: la carretera que se ha de abrir tiene aproximadamente 2,5 kilómetros de longitud

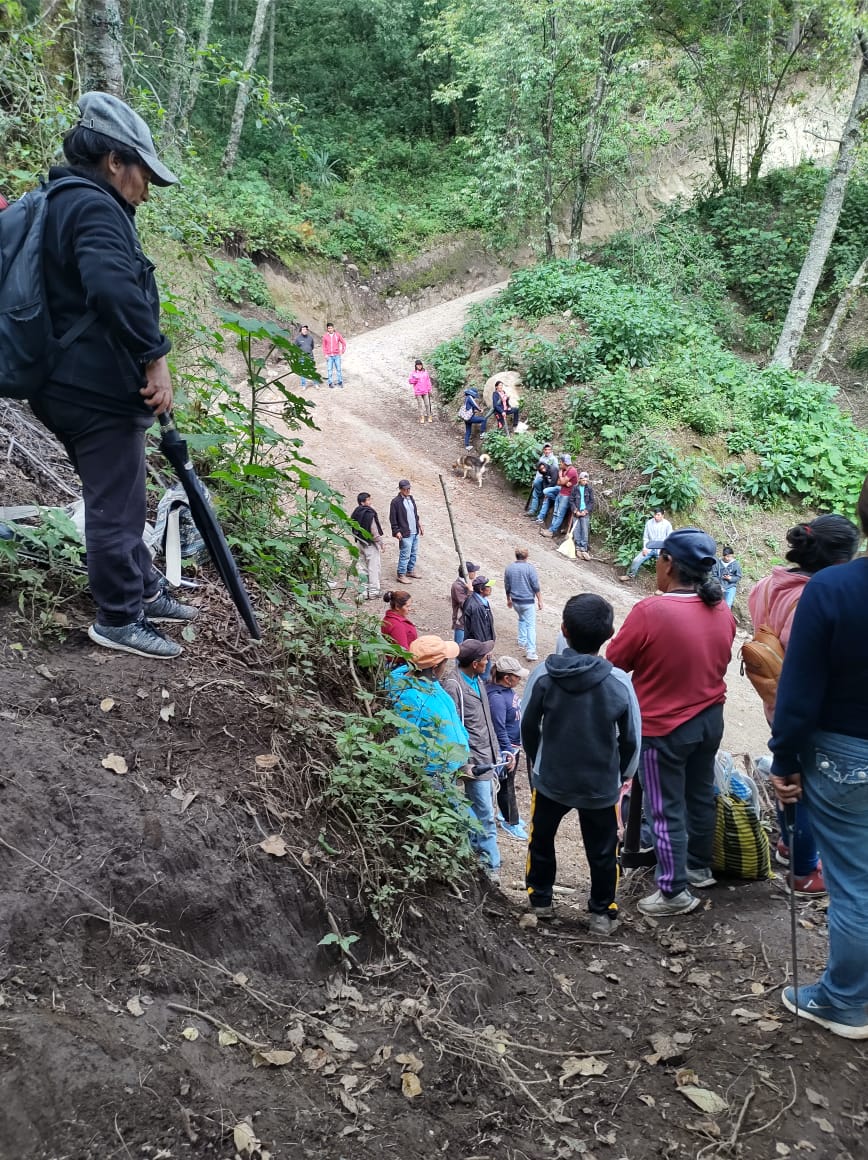

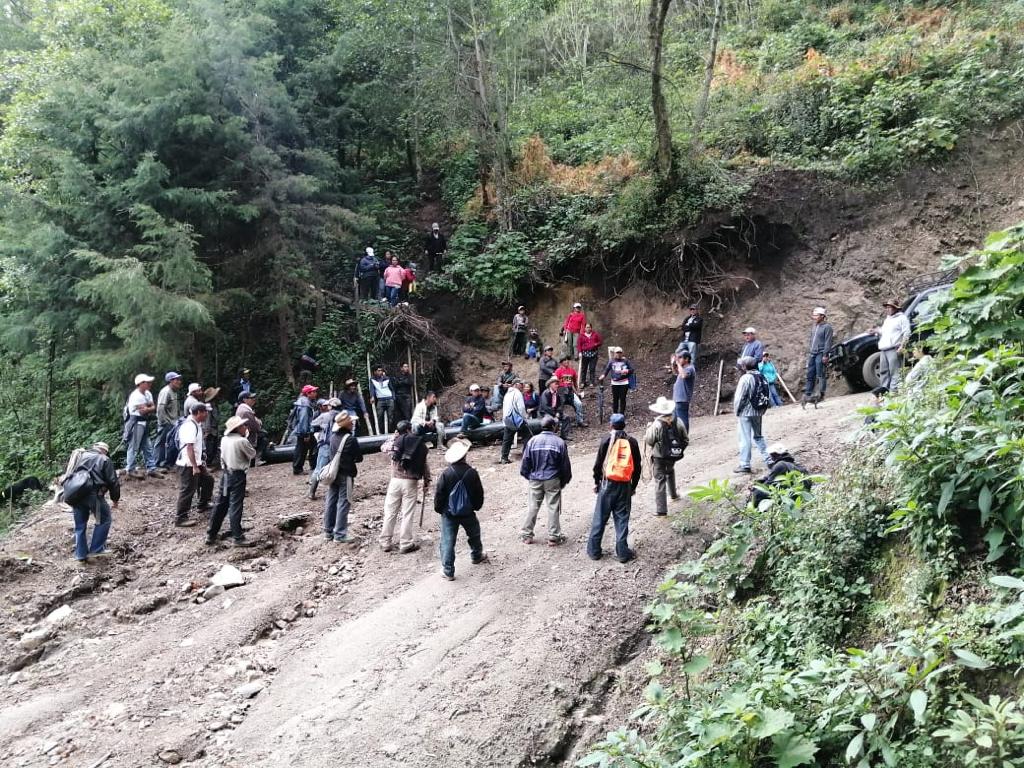

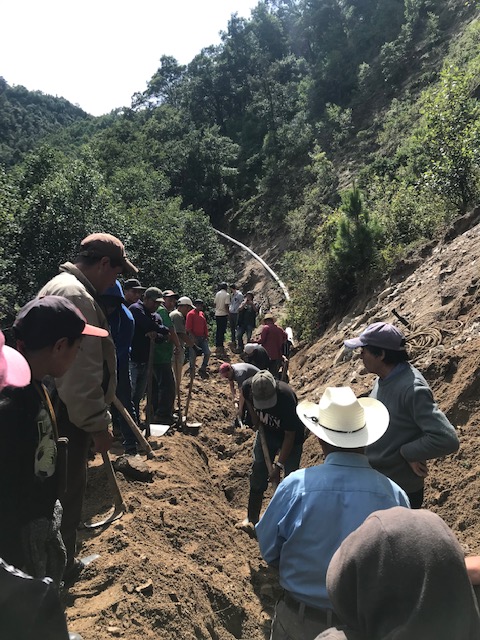

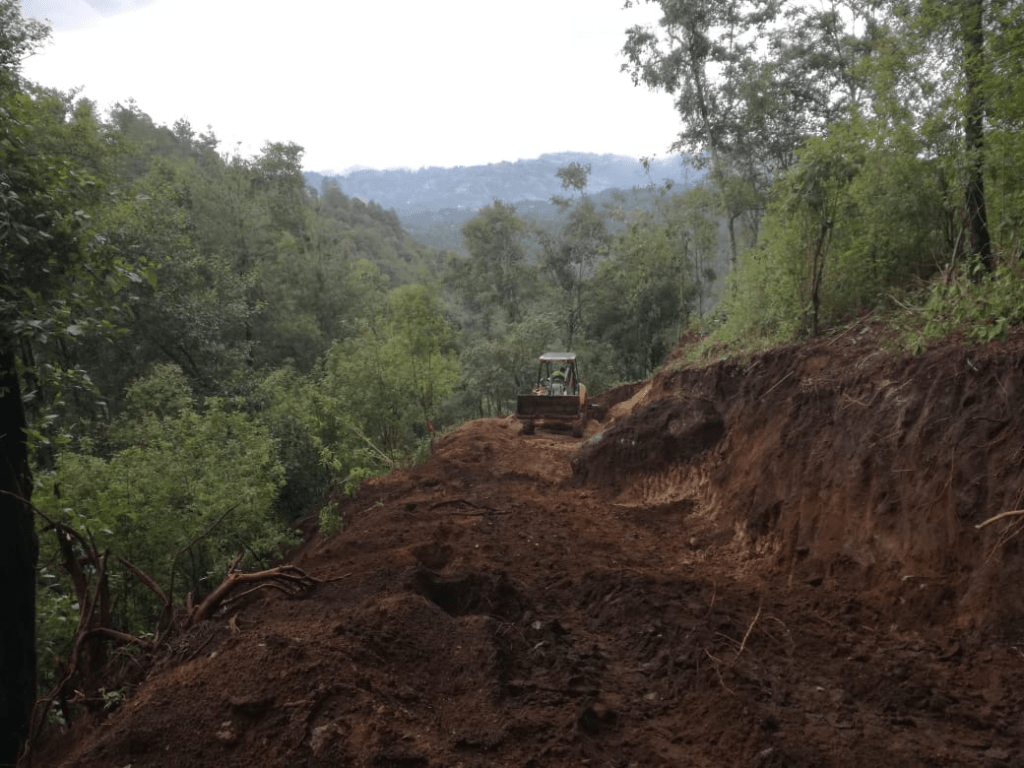

29 de mayo de 2020: trabajos de construcción de la carretera

25 de mayo de 2020.–   inicio de  los trabajos de construcción de la carretera que dará acceso a la futura casa de maquinas, junto al río
